スプレッドシートでプロジェクト管理する方法【無料テンプレ・手順を図解】

スプレッドシートは、無料で・すぐ使えて・誰でも触れる、プロジェクト管理の入り口として本当に優秀な道具です。

ポイントは、「タスク・担当・開始日・終了日・状態」を1枚の表に決めること。

ここさえ押さえれば、あとは条件付き書式と関数で、ガントチャートや進捗の見える化まで自動化できます。

この記事では、プロジェクト管理表の作り方から、ガント・期限・進捗の自動化、そのまま使える無料テンプレート、崩れない運用のコツまでを図解でひと通り解説します。

あわせて、人数と期間が増えたときにどこで限界が来るのか、チームで回す段階に入ったら何に切り替えるべきかまで、ツールを実際に開発する立場から踏み込んで整理しました。

今話題、チームのタスク管理ツール「スーツアップ」はもう試しましたか? ITツールは難しそうで・・・という方が「これなら本当に使える!」と感動。エクセルのような直観的な使いやすさ ”スーツアップ” を無料で使いたい方はこちら ※特にエクセルやスプレッドシートでToDoやタスクを管理している方、日々の面倒な作業から解放されます。

エクセル感覚で使えるAIタスク管理ツールならスーツアップ

スーツアップは、チームの業務を可視化できる優れたAIタスク管理ツールの1つ。

エクセルにはない期限通知や定型タスクの自動生成などの機能を搭載しています。

専門家とAIが作ったタスクひな型が充実しているので、誰でも簡単にタスク管理ができます。

また、定型タスクの設定期限の通知外部ツールとの連携など、便利な機能も備えています。

スーツアップの特徴
  • エクセル感覚で操作!

スーツアップは、エクセルのような感覚で操作できますが、期限通知や定型タスクの自動生成など、エクセルにはない便利な機能が充実。日々のタスク更新もストレスがありません。

  • 業務の「見える化」でミスゼロへ

チームのタスクや担当、期限などを表で一元管理。全員が進捗を把握できるから、抜け漏れや期限遅れがなくなり、オペレーションの質もアップします。

  • テンプレートでプロジェクト管理が楽

よくある業務はタスクひな型として自動生成できるので、毎回ゼロから作る手間なし。誰でもすぐに運用を始められるのがスーツアップの強みです。

「かんたん、毎日続けられる」をコンセプトに、やさしいテクノロジーでチームをサポートする「スーツアップ」。

あなたの会社でも導入を検討してみませんか?

目次

スプレッドシートでプロジェクト管理する全体像【5ステップ早見】

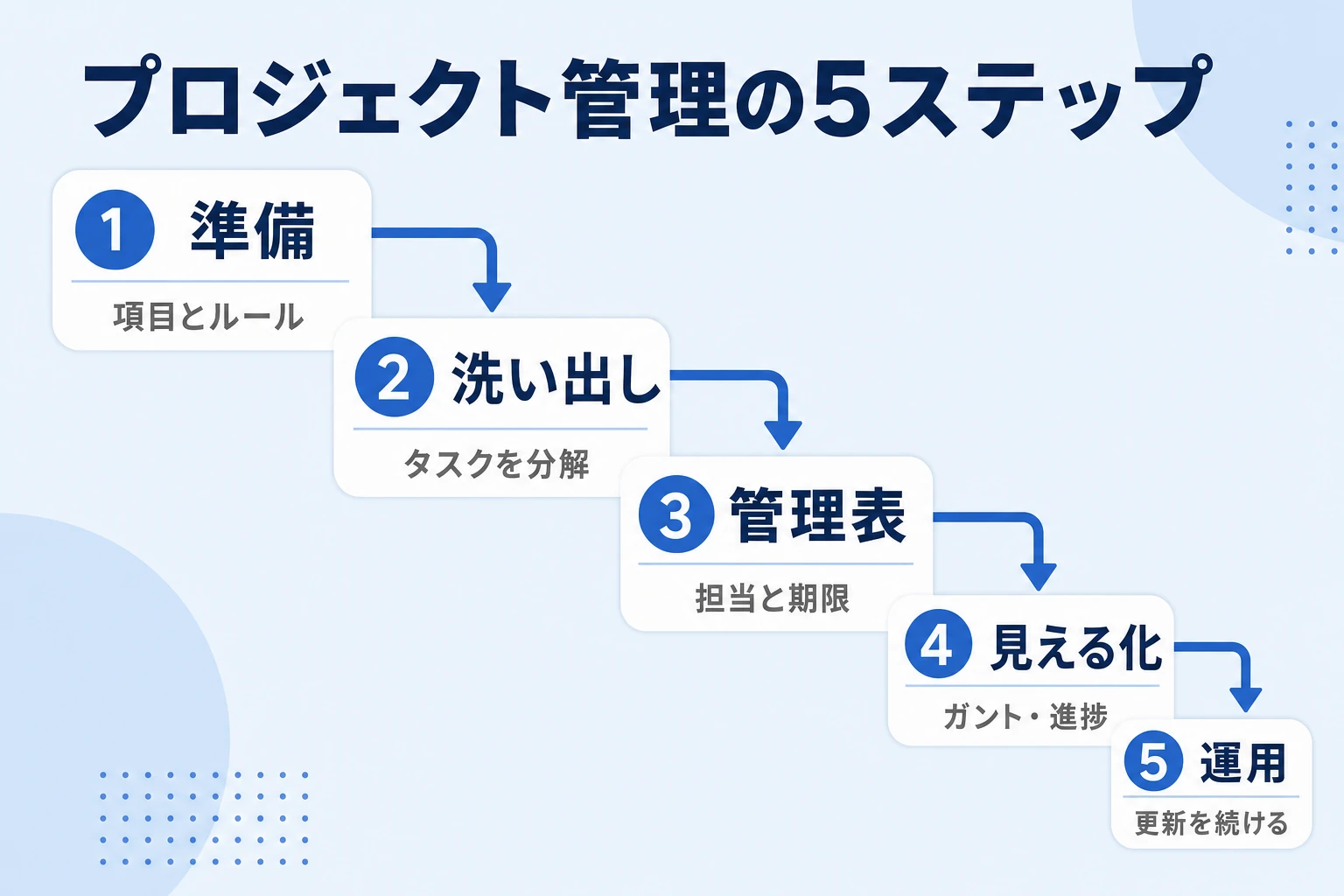

スプレッドシートでプロジェクト管理する5ステップの全体像

スプレッドシートのプロジェクト管理は、①項目を決める→②タスクを洗い出す→③管理表を作る→④色と関数で見える化→⑤運用ルールを決めるの5ステップ。
難しい機能は不要で、鍵は「表の設計」と「更新が続く仕組み」です。

プロジェクト管理と聞くと専用ツールが必要に思えますが、やることの本質は「誰が・どのタスクを・いつまでにやり、今どこまで進んでいるか」を一覧にして共有することです。

これはスプレッドシートの得意分野で、追加費用ゼロで始められます。

特別なスキルも要りません。

まずはゴールから逆算して全体像をつかみましょう。

細かい関数や色付けは後半で解説するので、ここでは「何を・どの順番でやるか」だけ押さえれば十分です。

プロジェクト管理表に載せる3つの情報

最初に押さえるのは「誰が・何を・いつまでに」の3つ。
この3点が埋まって初めて、表は“動く”プロジェクト管理表になります。

情報を盛り込みすぎると更新が続きません。

まずは担当・タスク・期限(終了日)の3点を必須にし、進捗や優先度は「あれば便利な補助情報」と割り切ると、破綻しにくい表になります。

担当が空欄のタスクは、たいてい進まないタスクです。

  • 誰が:タスクごとに担当者を1人だけ決める(複数だと責任があいまいになる)
  • 何を:1〜2週間で終わる粒度に分けたタスク名
  • いつまでに:開始日と終了日を「2026/07/01」のような本物の日付で入れる

担当を1人に絞るのは、進捗が止まったときに「誰に聞けばいいか」を明確にするためです。

共同作業のタスクでも、主担当(レビュー依頼の窓口)を1人決めておくと、ボールの持ち主が分からず宙に浮くタスクがなくなります。

逆に、担当が「チーム」や「全員」になっているタスクは、実際には誰も動かさないまま放置されがちです。

全体像=5ステップ早見

この記事で作るものを、ステップと対応する見出しで先に示します。

順番に進めれば、ゼロから運用開始まで迷いません。

→ 表は横にスクロールできます

ステップやることこの記事の該当箇所
① 準備管理項目(列)と運用ルールを決めるH2-3
② 洗い出しタスクを分解して漏れなく書き出すH2-3/WBS(H2-6)
③ 管理表を作るタスク・担当・期限・状態の表を組むH2-4
④ 見える化条件付き書式と関数でガント・期限・進捗を自動化H2-5
⑤ 運用する更新ルールを決めて、崩れない形で回すH2-7/H2-9

プロジェクト管理そのものの考え方を先に整理したい場合はプロジェクト管理とは?基礎から実践までもあわせてどうぞ。

本記事はここから「スプレッドシートで実際に作る手順」に絞ります。

今話題、チームのタスク管理ツール「スーツアップ」はもう試しましたか? ITツールは難しそうで・・・という方が「これなら本当に使える!」と感動。エクセルのような直観的な使いやすさ ”スーツアップ” を無料で使いたい方はこちら ※特にエクセルやスプレッドシートでToDoやタスクを管理している方、日々の面倒な作業から解放されます。

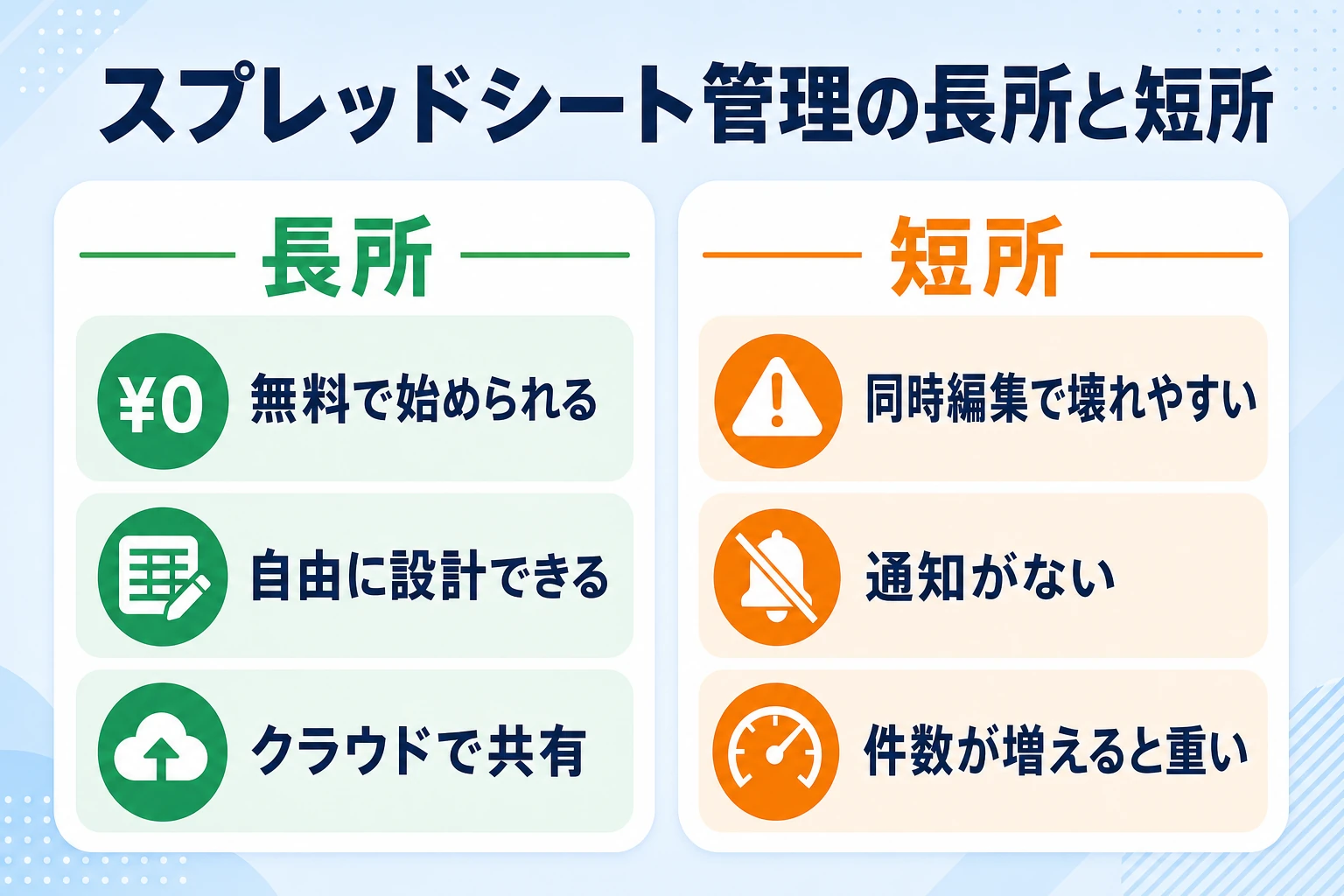

スプレッドシートでプロジェクト管理するメリット・デメリット

スプレッドシートでプロジェクト管理するメリットとデメリットの早見

「無料・自由・すぐ始められる」一方で、人数と期間が増えると“共有と更新”が弱点になります。
この性格を先に知っておくと、後で「ツールに切り替えるべきか」の判断がぶれません。

手を動かす前に、スプレッドシートで管理する向き・不向きを押さえておくと遠回りを避けられます。

得意・不得意がはっきりしているので、まずはそこを正しく理解しましょう。

スプレッドシートで管理するメリット

最大の強みは、コストゼロで今日から始められ、列も色も自由に設計できること。
クラウド共有で複数人が同じ表を見られる点もエクセルにない利点です。

スプレッドシートはGoogleアカウントさえあれば無料で使え、URLを共有するだけで常に最新の1枚を全員が見られます。

エクセルのように「最新版どれ?」とファイルを送り合う必要がないのが、プロジェクト管理では特に効きます。

特にプロジェクト管理では、離れた場所にいるメンバーが同じ画面をリアルタイムに更新できる価値が大きくなります。

会議中に一人が画面を共有しながらタスクの状態を更新すれば、その場で全員の認識がそろい、議事録を別に作る手間も減ります。

「表を送る」から「表を一緒に見る」への切り替えが、プロジェクト管理では効いてきます。

スプレッドシートで管理するデメリット・限界

弱点は、件数と人数が増えたときの「重さ」と「壊れやすさ」。
通知機能がなく、期限の抜け漏れを自動で防げない点も見落とされがちです。

自由に作れる反面、作り込むほど数式が複雑になり、触れるのが作成者だけになりがちです。

次の弱点は、チームで長く運用するほど表面化します。

→ 表は横にスクロールできます

観点弱点起きること
同時編集同じセルの競合・意図しない上書き誰かの入力が消える・数式が壊れる
通知期限のリマインドがない見に行かないと気づけず、期限が抜ける
件数行や関数が増えると重くなるスクロールや再計算が遅くなる
権限細かい編集権限の設定が難しい触ってほしくない集計セルまで編集される
属人化複雑な数式を作成者しか直せない担当者が抜けるとメンテ不能になる

エクセルとスプレッドシート、どちらで管理する?

共有・同時編集を前提にするなら、クラウドが標準のスプレッドシートが有利。
単独作業や既存のエクセル資産が多いならエクセルでも構いません。

プロジェクト管理は「複数人で・同じ表を・同時に更新する」場面が多いため、共有前提のスプレッドシートが向くケースが多いです。

ただし、いずれも同時編集時の競合や上書き事故はゼロにはならない点は共通です。

共有時の注意はスプレッドシート・エクセルの同時編集の注意点で詳しく解説しています。

作り始める前の準備|管理項目と運用ルールを決める

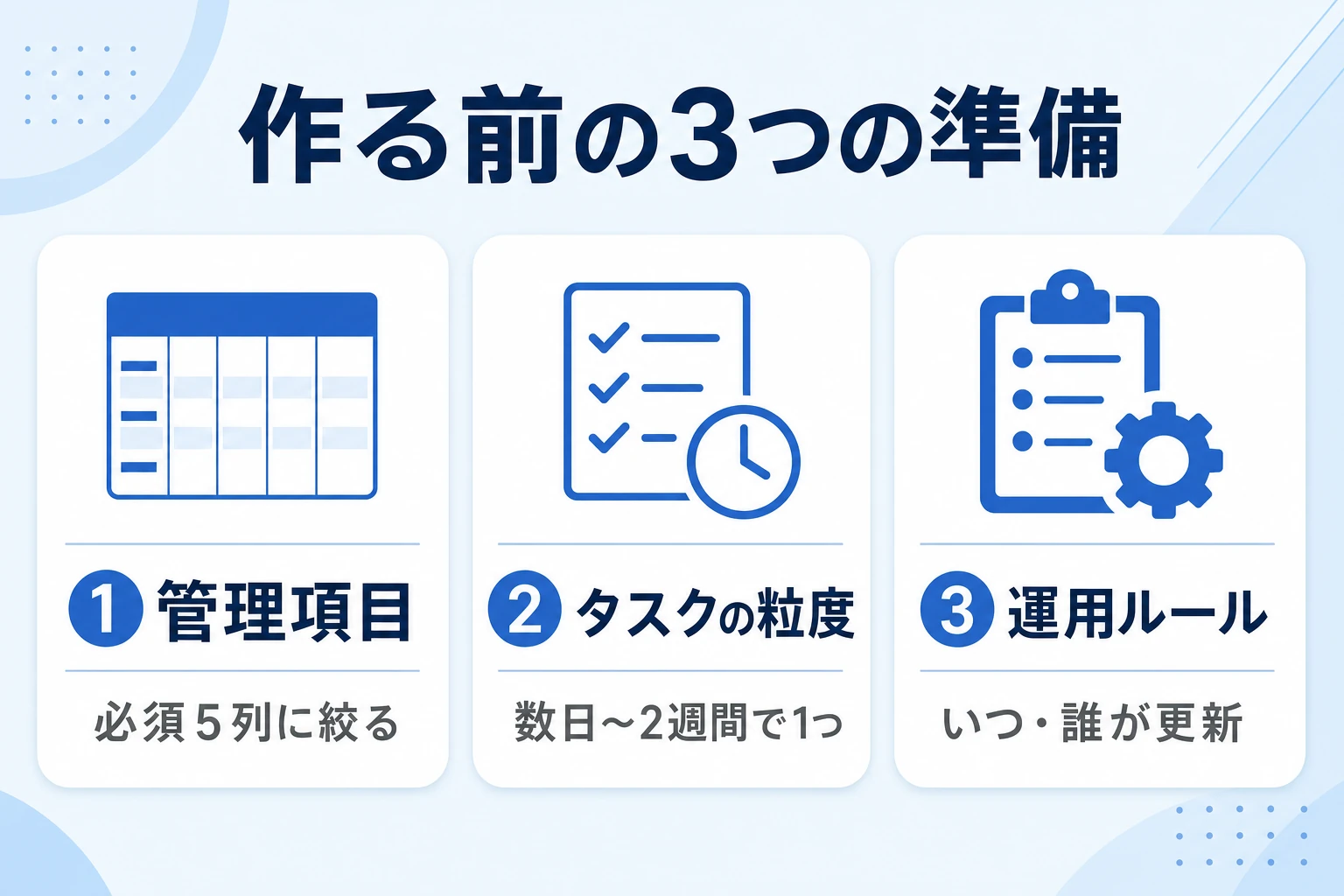

スプレッドシートでプロジェクト管理を始める前の3つの準備

いきなり表を作り始めないこと。
先に「管理項目・タスクの粒度・運用ルール」を決めておくと、作り直しが激減します。

見やすく続くプロジェクト管理表になるかは、作図テクニックより「準備」で8割が決まります。

表を組む前に、次の3つを順番に固めましょう。

① 管理する項目(列)を決める

列は「必須5項目+補助」で設計する。
多すぎる列は更新を止める最大の原因なので、迷ったら減らす方向で。

まずは表の骨格になる列を決めます。

プロジェクト管理で最低限必要なのは次の5つで、これに優先度や進捗率などを必要に応じて足します。

→ 表は横にスクロールできます

内容必須度
タスク名1〜2週間で終わる粒度の作業必須
担当者責任を持つ1人必須
開始日/終了日本物の日付で入力必須
状態未着手/進行中/完了(プルダウン)必須
進捗率・優先度・メモ補助情報任意

「あると便利そう」で列を増やすと、更新の手間が増えて誰も埋めなくなります。
空欄が目立つ列は、思い切って削るのが正解です。

② タスクの粒度をそろえる

1タスクは「数日〜2週間」で終わる大きさが目安。
大きすぎると進捗が見えず、細かすぎると管理が煩雑になります。

大きすぎ:1本のタスクが1か月以上 → 進捗が「途中」のまま動かず、遅れに気づけない。

細かすぎ:30分単位の作業まで行にする → 行が膨れて更新が苦痛になる。

ちょうどいい:1〜2週間で1タスク。週次の進捗会議でそのまま確認できる単位。

粒度をそろえておくと、後で作るガントチャートのバーの長さも比較しやすくなります。

大きな工程は「設計→画面設計/DB設計」のように分解し、成果物から逆算して漏れがないかを確認してから日程に落とすと安全です。

③ 入力・更新の運用ルールを決める

「いつ・誰が・どう更新するか」を最初に決める。
ルールがないと、表はすぐに“誰も更新しない置物”になります。

スプレッドシート管理が失敗する最大の理由は、機能ではなく「更新が続かないこと」です。

作る前に、次のような最小限のルールを決めておきましょう。

  1. 更新のタイミング:「毎朝」または「週次の定例前」など、更新する時点を固定する。
  2. 状態の言葉をそろえる:「未着手/進行中/完了」の3語に統一し、プルダウンで選ばせる。
  3. 触ってよい範囲:集計セルや数式列は保護し、入力するのは担当列だけにする(Google ヘルプ:シートや範囲を保護する)。

運用ルールは、紙に書くほど大げさなものでなくて構いません。

むしろ、シートの1行目に「毎週月曜の朝会前に自分の担当行を更新」といった一文をメモしておくくらいが、実際には守られます。

ルールが複雑だと誰も守らないので、「いつ・誰が・どこを」だけを短く決めるのがコツです。

運用が回り始めてから、必要に応じて足していきましょう。

【基本】プロジェクト管理表の作り方(無料テンプレ付)

スプレッドシートでプロジェクト管理表を作る手順

準備ができたら、いよいよ管理表を組みます。
ポイントは「日付は本物の日付で入れる」「状態はプルダウンにする」の2つ。
この2つを守ると、後の自動化がすべて楽になります。

ここでは、汎用的に使えるプロジェクト管理表を作ります。

特別な関数はまだ使わず、まずは入力しやすい“土台”を整えるのが目的です。

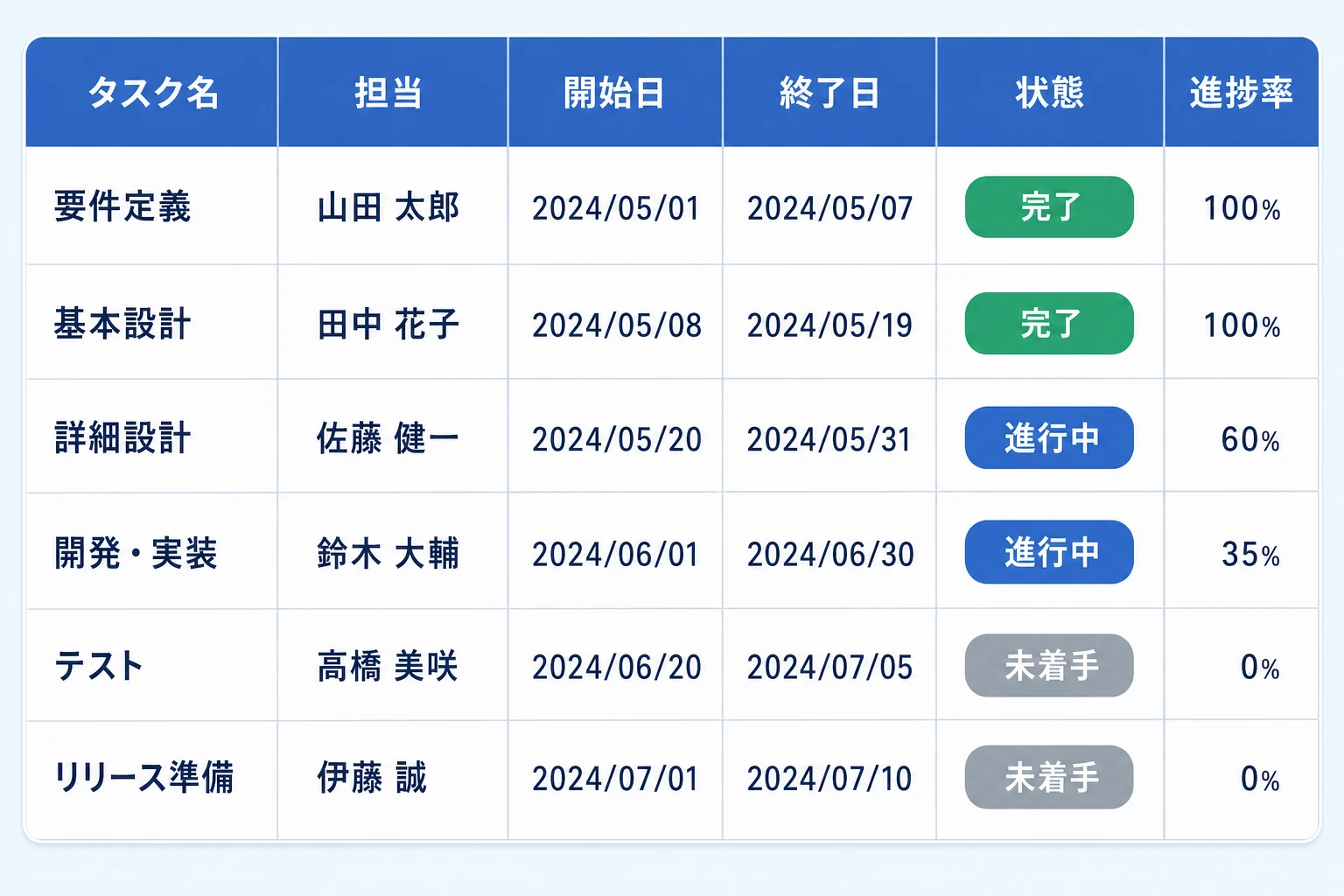

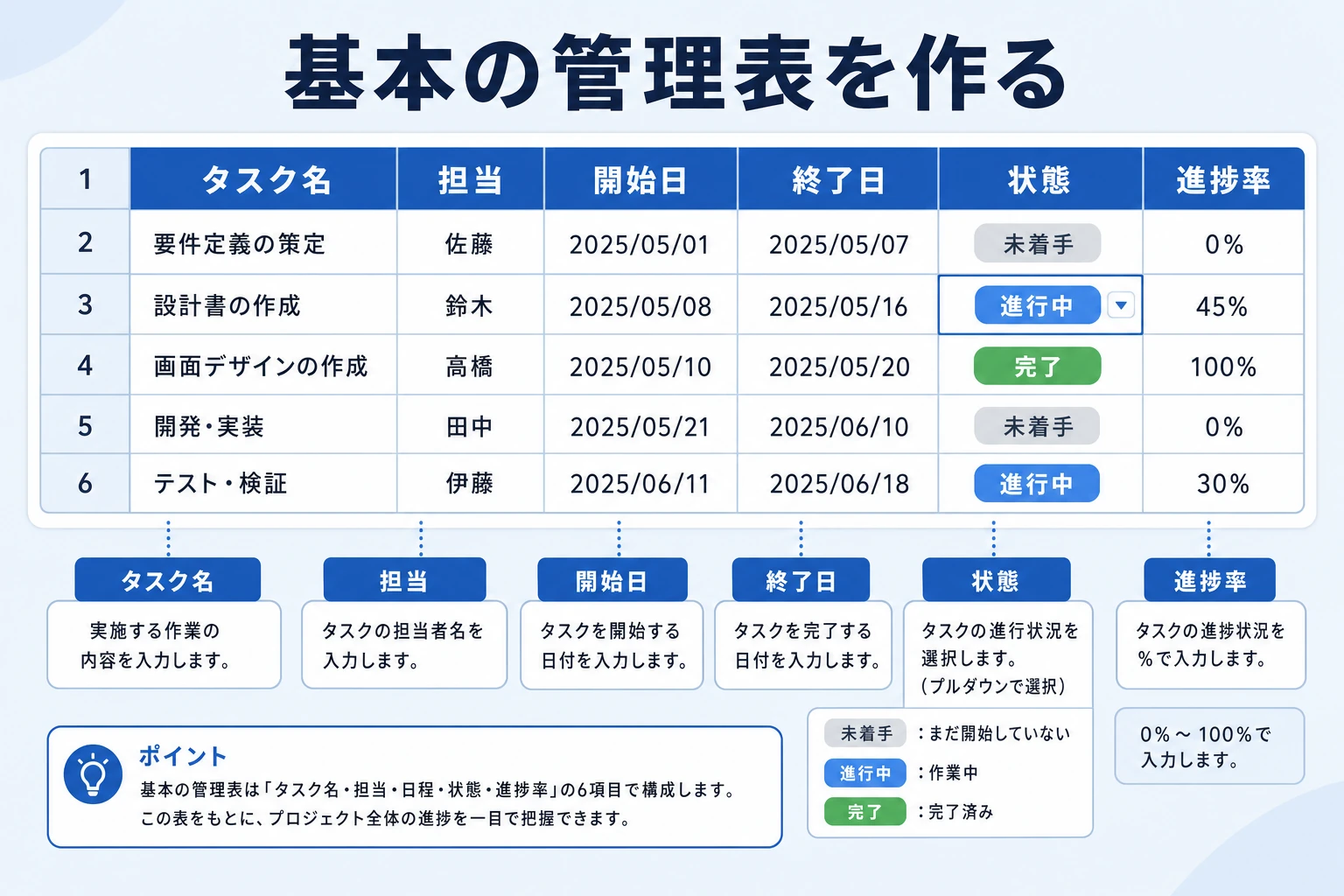

スプレッドシートのプロジェクト管理表の完成イメージ(タスク・担当・期間・状態の表)
図1:タスク・担当・開始/終了・状態を並べた基本の管理表。状態はプルダウン、日付は本物の日付で入れる。

管理表の作成ステップ

1行目に見出し、2行目以降にタスクを入れていきます。

列の並びは、左から「識別しやすい情報→日付→状態」の順にすると読みやすくなります。

  1. 見出し行を作る:A列タスク名、B列担当者、C列開始日、D列終了日、E列状態、F列進捗率。
  2. 日付列の書式を整える:C・D列を選び「表示形式→日付」に。文字列でなく本物の日付で入れる。
  3. 状態をプルダウンにする:E列を選び「データ→データの入力規則」で「未着手/進行中/完了」を登録。
  4. 1行目を固定する:「表示→固定→1行」で、スクロールしても見出しが残るようにする。
  5. フィルタを付ける:見出し行に「データ→フィルタを作成」。担当や状態で絞り込めるようにする。
  6. タスクを入力する:準備で洗い出したタスクを1行ずつ入れていく。

列の並び順にも意味があります。

左から「タスク名→担当→日付→状態」と、人がタスクを認識する順番に合わせると、横スクロールせずに要点が読めます。

よく使う「状態」を右端の遠い列に置くと、毎回スクロールが必要になり更新が面倒になるので、画面に収まる位置に置くのがコツです。

状態をプルダウン+色分けして一目で分かるようにする

状態のプルダウンに色を付けると、表全体の“今”が一目で分かります。
進行中は青、完了はグレー、遅延は赤、と意味を決めて配色します。

データの入力規則でプルダウンを作ると、Googleスプレッドシートでは選択肢ごとに色を指定できます。

色は意味とセットで3色までに絞るのがコツで、増やすほど逆に読めなくなります。

さらに細かく出し分けたい場合は、後述の条件付き書式(Google ヘルプ:条件付き書式ルールを使用する)を使います。

  • 未着手:グレー(まだ動いていない)
  • 進行中:青(いま進めている)
  • 完了:緑またはグレーで沈める
  • 遅延:赤(終了日を過ぎて未完了。条件付き書式で自動判定)

色分けの狙いは「装飾」ではなく「一瞬で状況をつかむこと」です。

表を開いた瞬間に、赤(要対応)だけを拾えれば、忙しくても手を打つべきタスクを見逃しません。

逆に、きれいに見せようと色数を増やすと、どの色が重要なのか分からなくなり、かえって判断が遅れます。

色は「意味を持つ最小限」に絞るのが、実務で効く配色の原則です。

そのまま使える無料テンプレート

ゼロから作るのが不安なら、下のテンプレートをコピーして使ってください。
列と状態はすでに設計済みなので、タスクを上書きするだけで始められます。

以下は、この記事の設計に沿った基本のプロジェクト管理表です。

コピー用CSVと、そのまま開けるExcelファイルの両方を用意しました。

スプレッドシートに取り込む場合は、CSVをコピーして貼り付けるか、Excelファイルをドライブにアップして「スプレッドシートで開く」を選びます。

タスク名,担当者,開始日,終了日,状態,進捗率,メモ
要件を整理する,田中,2026/07/01,2026/07/05,完了,100%,キックオフで合意
画面設計,佐藤,2026/07/06,2026/07/15,進行中,60%,レビュー待ち
DB設計,鈴木,2026/07/06,2026/07/14,進行中,40%,
開発(前半),佐藤,2026/07/16,2026/07/31,未着手,0%,画面設計の確定後
テスト,田中,2026/08/03,2026/08/10,未着手,0%,
リリース準備,鈴木,2026/08/11,2026/08/14,未着手,0%,マイルストーン

↑をコピーして「project-kanri-template.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。状態列は「未着手/進行中/完了」でプルダウンにすると使いやすくなります。

テンプレートはあくまで出発点です。

自分のプロジェクトに合わせて列を足し引きし、実際に1週間運用してみて「更新しづらい」と感じた箇所を直していくと、チームに馴染む形に育ちます。

最初から完璧を目指さず、使いながら整えるのがスプレッドシート管理のコツです。

タスク一覧の作り方をさらに詳しく知りたい場合はスプレッドシートでタスク管理する方法、期限に特化した管理はスプレッドシートで期限管理する方法、スケジュール軸での管理はスプレッドシートでスケジュール管理する方法もどうぞ。

【自動化】ガントチャート・期限・進捗を関数で見える化する

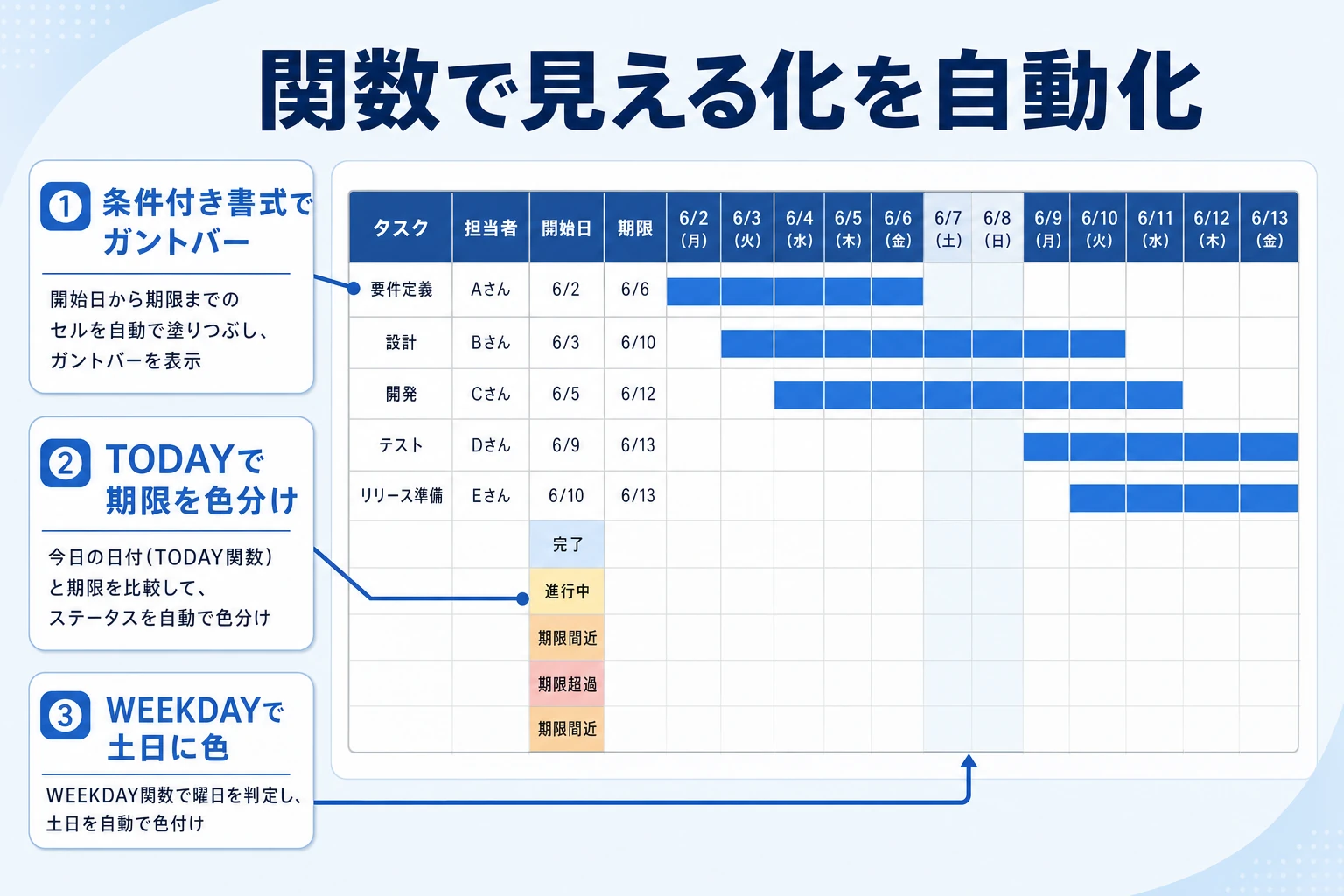

条件付き書式と関数でガント・期限・進捗を自動で見える化する

管理表ができたら、条件付き書式と関数で「見える化」を足します。
カギは条件付き書式+日付の関数
開始日と終了日を入れるだけで、ガントバーや遅延の色付けが自動で動くようにします。

ここからは、表を“判断に使える”状態に引き上げる工程です。

いずれも管理表に設定を足すだけで、表そのものの作り直しは不要です。

難しければ、まずはガントの自動色付けだけでも十分実用的です。

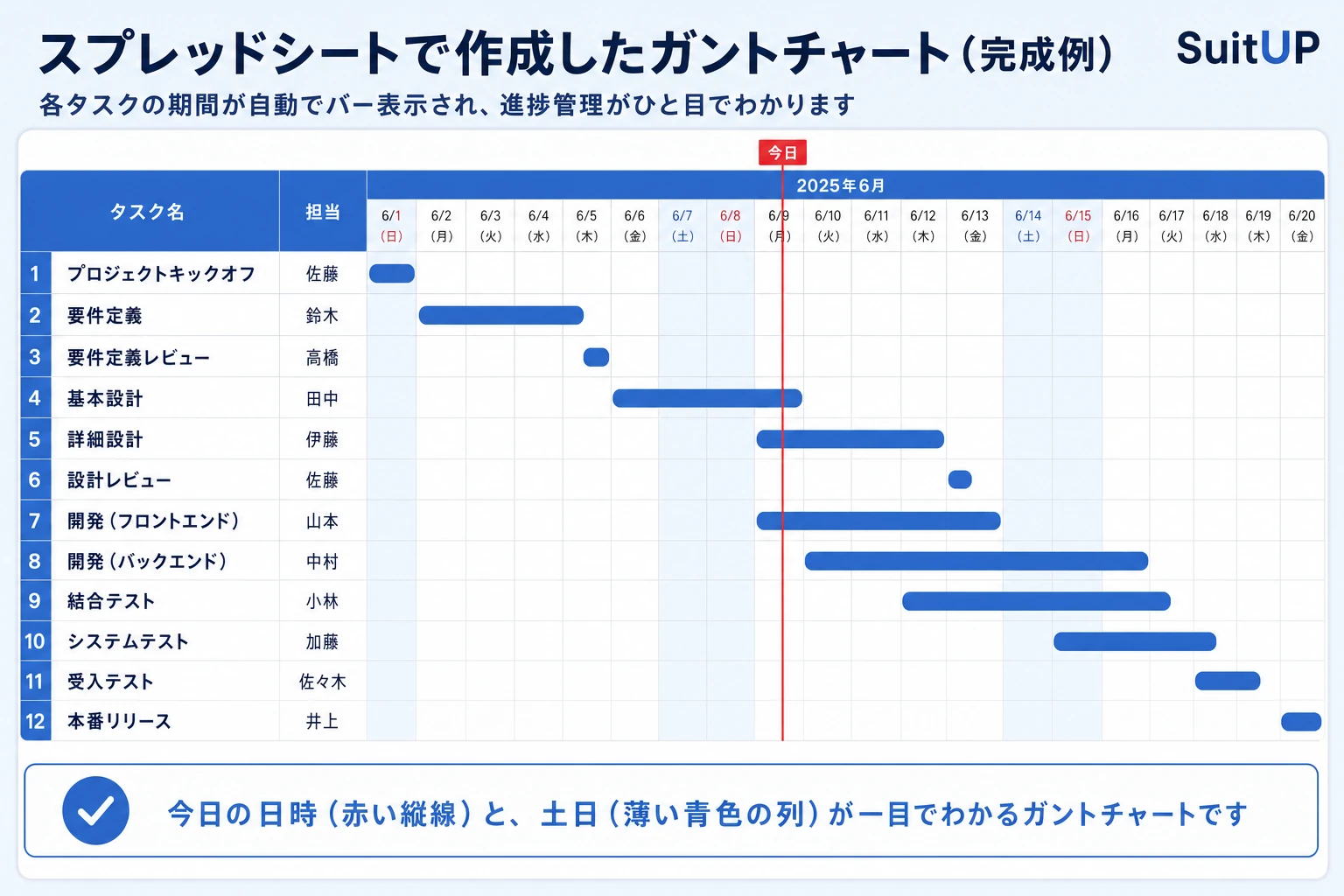

スプレッドシートで条件付き書式を使って作ったガントチャートの完成イメージ
図2:開始日と終了日を入れると、右側の日付軸の該当セルが自動で色づく。当日ラインと遅延の赤も関数で自動化できる。

条件付き書式でガントバーを自動描画する

表の右側に日付の軸を作り、「その日付がタスクの期間内なら色を塗る」条件を設定すると、開始日・終了日を書き換えるだけでバーが追従します。

手で塗るのではなく、「その日付が開始日以上かつ終了日以下なら塗る」という条件を設定します。

管理表のG列以降に日付を横に並べ、条件付き書式のカスタム数式に =AND(G$1>=$C2, G$1<=$D2) を入れます(1行目に日付、C列が開始日、D列が終了日の場合)。

  1. 日付軸を作る:G1に開始日、H1に =G1+1 を入れて右へコピー。表示形式を「d」にすると省スペース。
  2. バー範囲を選ぶ:G2から右下までのマス目をまとめて選択(選択範囲の左上が数式の基準)。
  3. 条件付き書式を開く:「表示形式→条件付き書式→カスタム数式」(Google ヘルプ:条件付き書式ルールを使用する)。
  4. 数式を入れる=AND(G$1>=$C2, G$1<=$D2) を入力し、塗りつぶし色を指定。

うまく塗られないときの原因は、ほぼ絶対参照($)の付け間違いです。
日付の行は行を固定(G$1)、開始・終了の列は列を固定($C2・$D2)にします。
スプレッドシートでのガント作成はスプレッドシートでガントチャートを作る方法に詳しくまとめています。

期限が近い・過ぎたタスクを自動で色付けする

TODAY関数を使うと、「今日」を基準に期限が迫ったタスクや超過タスクを自動で強調できます。
見た瞬間に手を打つべきタスクだけが浮かび上がります。

終了日の列(D列)に条件付き書式を設定します。

Google ヘルプ:TODAY 関数は常に今日の日付を返すので、ファイルを開くたびに判定が自動で更新されます。

  • 期限超過(未完了)=AND($D2<TODAY(), $E2<>"完了") → 赤
  • 期限3日前=AND($D2-TODAY()>=0, $D2-TODAY()<=3, $E2<>"完了") → 黄
  • 完了=$E2="完了" → グレーで沈める

色は意味とセットで決めるのが見やすさのコツです。

ルールの適用順(上のルールが優先)を意識すると、色のかぶりを防げます。

この「今日を基準にした自動判定」が、スプレッドシート管理を一段実用的にします。

人が毎日カレンダーと突き合わせて期限をチェックする必要がなくなり、表を開けば注意すべきタスクだけが赤や黄で浮かび上がるからです。

ただし、これはあくまで「開いたときに気づける」仕組みで、開かなければ気づけない点は覚えておきましょう。

この“見に行かないと気づけない”という限界が、後半で触れる通知機能との差になります。

土日の色付けと進捗率の反映

WEEKDAY関数で土日の列に色を、進捗率の列でバーの濃さを変えると、「予定 vs 実績」が一目で分かる実務レベルの表になります。

日付が土日かどうかはGoogle ヘルプ:WEEKDAY 関数で判定します。

日付軸に対して条件付き書式で =WEEKDAY(G$1,2)>=6(月曜=1〜日曜=7で6以上=土日)を追加すると、土日の列に薄い色がつき、稼働日が読みやすくなります。

進捗率は、数式が難しければバーの横に数字で添えるだけでも十分実用的です。

大事なのは精密さより「遅れがすぐ分かること」

進捗会議の前に終了日と進捗率を更新しておけば、報告がそのまま画面で完結します。

ここまでの自動化は、一度設定すれば以降は入力するだけで動き続けるのが利点です。

ただし、条件付き書式や日付軸を大量の行に適用すると再計算が重くなることがあります。

動作が重いと感じたら、日付軸を「日単位」から「週単位」に粗くする、完了プロジェクトは別シートに退避する、といった工夫で軽くできます。

見える化と動作の軽さのバランスも、運用が続くかどうかを左右します。

その他のシート・手法(テンプレート・WBS・ダッシュボード)

テンプレート・WBS・ダッシュボードの3つの手法の使い分け

基本の管理表とガントに加えて、規模や目的に応じて足したいのがこの3つ。
時短したい・作業を分解したい・進捗を自動集計したい、という場面で効きます。

すべてを最初から作る必要はありません。

プロジェクトの規模が大きくなってきたら、必要なものだけを、必要になったタイミングで順に足していくのが現実的です。

あれもこれもと最初から盛り込むと、結局どれも中途半端になりがちです。

目安としては、小さなプロジェクトなら基本の管理表だけで十分、工程が多いならWBSシートを先に足し、タスクが数十件を超えて全体像が見えにくくなったらダッシュボードで集計する、という順番が自然です。

最初から3つ全部を作り込むと、かえって更新が追いつかなくなります。

テンプレートを使って時短する(難易度 ★☆☆ / 自動化 ○)

一から作る時間がなければ、公式のテンプレートギャラリーが最短です。
項目を自社のプロジェクトに書き換えるだけで、体裁の整った管理表が手に入ります。

テンプレートを使って時短するのイメージ図

Google スプレッドシートには「プロジェクトのタイムライン」「ToDoリスト」「ガントチャート」などのテンプレートが標準で用意されています。

ホーム画面のテンプレートギャラリーから選ぶだけで、列見出しや条件付き書式が最初から設定済みの状態から始められます。

ゼロから数式を組むのが不安な人は、まずテンプレートで「完成形」を見てから、不要な列を削って自社仕様に寄せるのが結局いちばん早い進め方です。

  1. スプレッドシートのホーム画面上部「テンプレートギャラリー」を開く
  2. 「プロジェクトのタイムライン」「ガントチャート」「ToDoリスト」など目的に近いものを選ぶ
  3. サンプル行を自社のタスク・担当・期限に上書きする
  4. 使わない列は非表示ではなく削除して、シンプルに保つ

コツ:テンプレは多機能な分、列が多すぎることがある。
使わない列を消すだけで一気に見やすくなる。
まずは「タスク・担当・開始・終了・状態」の5列に絞ると迷わない。

向いているのは:今すぐ1枚ほしい人、ゼロから組むのが不安な人。テンプレの数式や条件付き書式を読んで学ぶ教材にもなる。

WBSシートでタスクを分解・階層化する(難易度 ★★☆ / 自動化 △)

規模が大きいプロジェクトは、いきなり日程に落とさず、まず作業を分解する「WBSシート」を1枚はさむと抜け漏れが激減します。

WBSシートでタスクを分解・階層化するのイメージ図

WBS(Work Breakdown Structure)は、プロジェクトの成果物を管理できる大きさまで分解して階層リストにしたものです。

スプレッドシートなら、A列に大工程、B列に中工程、C列に小タスクと段階的に列を分け、インデント(字下げ)で親子関係を表現します。

ここで作業を出し切ってから日程やガントに落とすと、後から「この作業を入れ忘れていた」と行を差し込む事故が減ります。

プロジェクト管理は段取りが8割なので、この1枚の有無で後半の破綻率が大きく変わります。

  1. 別シートを作り「大工程/中工程/タスク/担当/成果物」を列に並べる
  2. ゴール(納品物)から逆算して、必要な作業を成果物単位で分解する
  3. 各タスクに一意のID(1-1、1-2…)を振り、管理表やガントと突き合わせられるようにする
  4. 洗い出したタスクを管理表シートに転記し、開始日・終了日を割り当てる

コツ:1タスクは「数日〜2週間で終わる粒度」が目安。
大きすぎると進捗が『途中』のまま動かず、遅れに気づけない。

向いているのは:工程が多い・関係者が多い中〜大規模プロジェクト。単発の小さなタスク管理ならWBSは省いてよい。

関数で進捗ダッシュボードを自動集計する(難易度 ★★★ / 自動化 ◎)

管理表が育ってきたら、COUNTIFやQUERYで「未着手・進行中・完了の件数」を自動集計するダッシュボードを作ると、報告資料をゼロから作る手間がなくなります。

関数で進捗ダッシュボードを自動集計するのイメージ図

別シートに集計エリアを作り、COUNTIF関数で状態別の件数を数え、担当者別の残タスク数や期限超過の件数を自動で表示します。

さらにQUERY関数を使えば、条件に合うタスク(例:今週締め切りの未完了タスク)だけを抜き出した一覧を自動生成できます。

元の管理表を更新するだけで数字が動くので、進捗会議の直前に集計し直す必要がなくなり、「報告のための作業」を減らせるのが最大の効果です。

  1. 集計用シートを作り、状態(未着手/進行中/完了)を縦に並べる
  2. 各状態の件数を =COUNTIF(管理表!状態列, "完了") のように数える
  3. 担当者別の残件数や、期限超過(COUNTIFS で終了日が今日より前かつ未完了)を追加する
  4. QUERY関数で『今週締切かつ未完了』などの注意タスク一覧を自動抽出する

コツ:集計セルは直接編集できないよう、シートや範囲を保護しておくと、数式の誤操作による事故を防げる。

向いているのは:タスクが数十件を超え、状態や担当ごとの俯瞰が必要になったチーム。件数が少ないうちは手作業の目視で十分。

見やすく実務で差がつくスプレッドシート管理のコツ

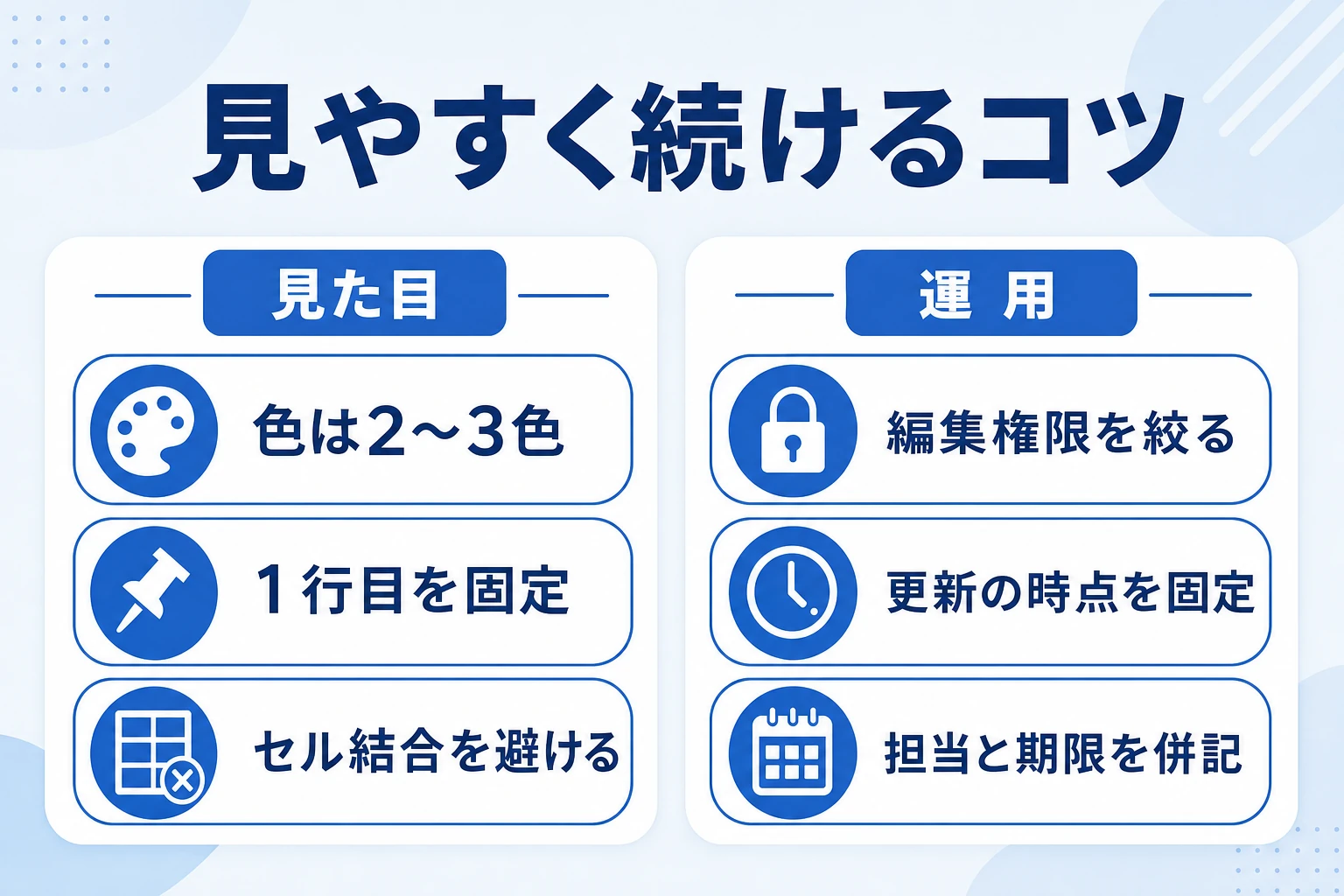

見やすいスプレッドシート管理にするための見た目と運用のコツ

情報を足すより「削って揃える」のが見やすさの近道。
色・粒度・余白を整えるだけで、同じ情報でも伝わり方が大きく変わります。

プロジェクト管理表は「作って終わり」ではなく「毎日見るもの」です。

だからこそ、パッと見て状況が分かることが何より大切になります。

見た目・レイアウトのコツ

見やすさは「足し算」ではなく「引き算」で作ります。

装飾を足すほど見にくくなる、と覚えておきましょう。

  • 色は2〜3色まで(進行中・完了・遅延など意味を決めて使う)
  • 1行目・1列目を固定(スクロールしても見出しとタスク名が残る)
  • セル結合を避ける(並べ替え・フィルタが効かなくなる元凶)
  • マイルストーンを目立たせる(納品・レビュー日を◇や太字で強調)

見やすさは好みの問題に見えて、実は「更新が続くか」に直結します。

ごちゃついた表は開くのが億劫になり、更新されなくなって形骸化します。

逆に、パッと状況がつかめる表は自然と毎日開かれ、情報が新しく保たれます。

装飾を減らして余白を作ることは、見た目のためだけでなく、運用を続けるための投資でもあります。

共有・運用のコツ

チームで使うなら、権限と更新ルールの設計が肝心です。

誰でも全部を編集できる状態は、事故のもとになります。

  • 編集権限を絞る(閲覧者と編集者を分け、集計セルは保護する)
  • 更新のタイミングを固定(毎朝/定例前など、更新する時点を決める)
  • 担当者と期限を必ず併記(「誰が・いつまで」が抜けると管理表にならない)
  • 変更履歴を活用Google ヘルプ:変更履歴を確認・復元するで、間違えても元に戻せる)

つまずきやすいポイントと対策

スプレッドシートのプロジェクト管理でつまずきやすい点と対策の逆引き

スプレッドシート管理で詰まるのは「数式」「共有」「更新」の3か所。
症状から逆引きできるよう、原因と対策を整理しました。

どれも「知っていれば数分で直る」ものばかりですが、知らないと小一時間溶かします。

とくに数式のずれは絶対参照、共有の事故は権限設定で、大半が解決します。

数式・条件付き書式のつまずき

自動化でつまずくポイントは、実はほとんどが「絶対参照」と「文字列のゆらぎ」の2つに集約されます。

この2つの癖を知っておくだけで、原因不明に見えるトラブルの大半は自己解決できます。

症状ごとに原因と対策を整理しました。

→ 表は横にスクロールできます

症状原因対策
バーが全部塗られる/ずれる絶対参照($)の付け間違い日付は行を固定(G$1)、開始・終了は列を固定($C2・$D2)。選択範囲の左上を数式の基準に合わせる
状態の色が変わらない文字列のゆらぎ(全角空白・表記ゆれ)状態はプルダウンで固定し、数式の文字列と完全一致させる
土日色付けが重い手作業で塗っているWEEKDAY関数+条件付き書式で自動化する

共有・更新のつまずき

チームで使い始めてから増えるのが、共有と更新まわりのトラブルです。

これらは数式では防ぎきれず、権限設計と運用ルールで対処します。

人数が増えるほど起きやすくなるので、早めに手を打っておきましょう。

→ 表は横にスクロールできます

症状原因対策
入力が消える・競合する同じセルを同時編集した担当ごとに行や範囲を分け、集計セルは保護。競合時は変更履歴から復元
期限に気づけないスプレッドシートに通知機能がない更新のタイミングを固定するか、通知のあるツールへの切り替えを検討
更新が追いつかない手作業の集計・塗り直しが多いCOUNTIF・条件付き書式で「入力すれば自動」の状態に作り替える

スプレッドシート管理の限界とチーム運用への切り替え時期

個人のスプレッドシート管理からチームのタスク管理へ移行する目安

スプレッドシートは「個人が・短期で」管理する分には十分。
人数と期間が増えると“更新と共有”でやがて行き詰まりがちです。

ここまで作り込めば、スプレッドシートでも実用的なプロジェクト管理ができます。

ただし、チームで長く回す段階に入ると、機能ではなく“続けやすさ”が壁になってきます。

スプレッドシート管理が破綻する4つの理由

実際、スプレッドシートでプロジェクト管理をする人の本音で最も多いのが「作るより、全員で保ち続けるのがしんどい」という声です。

具体的には次の壁にぶつかります。

  • 同時編集で壊れる:誰かが数式や行を触って、最新版が分からなくなる
  • 通知がなく抜ける:見に行かないと気づけず、期限遅れに事後で気づく
  • 複数案件を横断できない:人ごとの負荷や案件をまたいだ進捗が一覧にならない
  • 属人化する:複雑な数式を触れるのが作成者だけになる

とくに「期限の抜け漏れを、仕組みで防げない」のは、プロジェクト管理としては痛い弱点です。

人の注意力に頼る運用は、忙しくなるほど崩れます。

これらは、スプレッドシートの機能不足というより、「表計算ソフトはもともと個人が計算するための道具で、チームで継続運用する前提では作られていない」ことに起因します。

だからこそ、少人数・短期のうちは驚くほど便利で、人数と期間が増えた瞬間に急に苦しくなる、という落差が生まれます。

この落差を感じ始めたら、それは道具を替えるサインだと考えてよいでしょう。

切り替えの目安と、生産性の話

関係者5名以上・毎週以上の更新・複数案件の並行——これが重なってきたら、専用ツールへの切り替えを考える目安です。

ツール移行を考える目安
  • 関係者が5名以上になった
  • 毎週以上の頻度で更新が発生する
  • 複数のプロジェクトが並行している
  • 「あの表、最新どれ?」「これ誰の担当?」が口ぐせになってきた

この「個人→チーム」への移行は、単なるツールの話ではなく、組織の生産性の話でもあります。

株式会社スーツ 代表取締役社長CEO 小松裕介氏は、著書『1+1が10になる組織のつくりかた』(実業之日本社、2025年)は、生産性向上の土台として「チームのタスク管理」を挙げています。

チームのタスクを見える化することが、オペレーション改善のはじまりになる。
個人のToDoにとどめず、誰が・何を・いつまでにやるかをチーム全員が見られる状態にすることが、抜け漏れや期限遅れをなくす第一歩となる。

小松裕介『1+1が10になる組織のつくりかた ── チームのタスク管理による生産性向上』実業之日本社、2025年、ISBN 978-4-408-65143-9

スプレッドシートは「見える化」の第一歩として最適です。

そこから先、通知や権限で“続く仕組み”まで求める段階になったら、専用ツールに役割を引き継ぐと無理がありません。

大切なのは、道具を替えること自体ではなく、チームが同じ情報を見て、抜け漏れなく仕事を進められる状態を保ち続けることです。

スプレッドシートでの管理は「作る」までは難しくありません。

難しいのはチーム全員で・毎日・崩さず更新し続けること。

ここが破綻するなら、無理に高機能な表を作り込むより、続けられる形に切り替えるのが近道です。

チームのタスク管理を“続く形”にするなら『スーツアップ』

私たちが開発・運営するスーツアップは、表計算ソフトのような操作で、チームの「タスクの見える化」をして、タスクの抜け漏れや期限遅れを防ぐツールです。「誰が・どのようなタスクを・いつまでに」の3つに絞って、みんながいつでも見られるチームのタスク管理に振り切っているので、スプレッドシートの延長で無理なく移行できます。

・表計算ソフトのような操作で、チーム全員が同じ最新を見られる
・自動の期限通知で、抜け漏れ・期限遅れを防ぐ
・定型タスクやAIのサポートで、入力の手間も最小限に

※スーツアップはガントチャート作図ツールではなく、チームのタスクを“続けて見える化”することに特化したツールです。本記事では「スプレッドシート運用が続かないチームの、軽い乗り換え先」としてのみ紹介します。 無料トライアルあり(最新の料金・機能は公式サイトでご確認ください)

大切なのは、スプレッドシートを「敵」にしないことです。

プロジェクトの立ち上げ期や、少人数で素早く動きたい場面では、これからもスプレッドシートが最適な選択肢であり続けます。

段階が変わったら道具も見直す、という柔軟さが、結局いちばんプロジェクトを前に進めます。

ツールで扱う場合の比較はプロジェクト管理ツールおすすめ15選無料で使えるプロジェクト管理ツール、進捗の見える化の考え方は進捗管理の見える化とおすすめツールもどうぞ。

よくある質問(FAQ)

スプレッドシートでのプロジェクト管理でよく寄せられる質問をまとめました。

スプレッドシートでプロジェクト管理を始めるには、何から作ればいい?

まず「タスク名・担当者・開始日・終了日・状態」の5列で管理表を作るのが基本です。日付は本物の日付で入力し、状態はプルダウンにしておくと、後の色分けやガントチャートの自動化がすべて楽になります。

スプレッドシートでガントチャートは作れますか?

作れます。表の右側に日付軸を並べ、条件付き書式のカスタム数式に =AND(G$1>=$C2, G$1<=$D2) を設定すると、開始日・終了日を入れるだけでバーが自動で描かれます。絶対参照($)の付け方がポイントです。

エクセルとスプレッドシート、プロジェクト管理はどちらが向いていますか?

複数人で同時に共有・更新するならクラウドが標準のスプレッドシートが向きます。単独作業や既存のエクセル資産が多い場合はエクセルでも構いません。ただし同時編集時の競合はどちらでも起こり得ます。

期限が近いタスクを自動で目立たせるには?

TODAY関数を使い、終了日の列に条件付き書式で =AND($D2<TODAY(), $E2<>"完了")(期限超過かつ未完了)などを設定すると、対象のタスクが自動で赤くなります。ファイルを開くたびに判定が更新されます。

チームで共有・同時編集すると入力が消えるのを防ぐには?

担当ごとに編集する行や範囲を分け、集計セルや数式列は保護しておくと事故が減ります。もし競合しても変更履歴から復元できます。全員の抜け漏れや期限遅れまで自動で防ぎたい場合は、通知のある専用ツールへの切り替えが有効です。

小規模なプロジェクトならスプレッドシートで十分ですか?

関係者が少なく、自分たちで更新できる短期プロジェクトなら十分です。関係者5名以上・毎週更新・複数案件の並行が重なってきたら、共有・更新・通知で破綻しやすくなるため、専用ツールを検討する目安です。

無料のテンプレートはありますか?

本記事の「無料テンプレート」でコピー用CSVとExcelファイルを配布しています。また、スプレッドシートのテンプレートギャラリーにも「プロジェクトのタイムライン」「ガントチャート」などが標準で用意されています。

まとめ:作り方より「続けられる形」を選ぶ

スプレッドシートでのプロジェクト管理は、基本の管理表を土台に、条件付き書式と関数でガント・期限・進捗を自動化すれば、十分に実用的なものが作れます。

ここまで見てきたように、必要なのは高度な機能ではなく、「表の設計」と「更新が続く運用」の2つです。

準備で管理項目と粒度をそろえ、日付とプルダウンで入力しやすい土台を作り、条件付き書式で見える化する——この流れさえ押さえれば、専用ツールがなくてもプロジェクトは十分に回せます。

最後にチェックリストで振り返りましょう。

作成チェックリスト
  • タスク・担当・開始日・終了日・状態の管理表ができている
  • 日付は本物の日付、状態はプルダウンで入力している
  • 条件付き書式 =AND(G$1>=$C2, G$1<=$D2) でガントバーが自動で伸びる
  • TODAY関数で期限超過・期限間近が自動で色づく
  • 色は2〜3色、集計セルは保護、更新のタイミングを固定している
  • 関係者が増えたら、通知のあるチームのタスク管理ツールへの移行を検討

覚えておきたいのは、プロジェクト管理のゴールは「きれいな表を作ること」ではなく「計画どおりにプロジェクトを終わらせること」だという点です。

個人・少人数で回る間はスプレッドシートで、チームで長く回す段階になったら見える化に特化したツールへ——役割を引き継ぐ発想で、無理なく続けられるプロジェクト管理を目指しましょう。

参考文献・出典

プロジェクト管理にAIタスク管理ツールを活用するならスーツアップ

スーツアップは、チームの業務を可視化できる優れたAIタスク管理ツールの1つ。

期限通知や定型タスクの自動生成などの機能をエクセル感覚で使うことができます。

加えて、専門家とAIが作ったタスクひな型が充実しているので、プロジェクト管理にも活用できます。

また、定型タスクの設定期限の通知外部ツールとの連携など、便利な機能も備えています。

スーツアップの特徴
  • エクセル感覚で操作!

スーツアップは、エクセルのような感覚で操作できますが、期限通知や定型タスクの自動生成など、エクセルにはない便利な機能が充実。日々のタスク更新もストレスがありません。

  • 業務の「見える化」でミスゼロへ

チームのタスクや担当、期限などを表で一元管理。全員が進捗を把握できるから、抜け漏れや期限遅れがなくなり、オペレーションの質もアップします。

  • テンプレートでプロジェクト管理が楽

よくある業務はタスクひな型として自動生成できるので、毎回ゼロから作る手間なし。誰でもすぐに運用を始められるのがスーツアップの強みです。

「かんたん、毎日続けられる」をコンセプトに、やさしいテクノロジーでチームをサポートする「スーツアップ」。

導入を検討してみませんか?

チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。

これ、エクセル管理みたいでしょ?そうなんです。手慣れた操作でチームのタスク管理ができるんです!

見た目がエクセルだからといって侮るなかれ。エクセルみたいに入力するだけで、こんなことも

こんなことも

こんなことまでできちゃうんです。

エクセル感覚でみんなでタスク管理。
まずは以下よりお試しいただき、どれだけ簡単か体験してみてください。



よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

小松裕介のアバター 小松裕介 代表取締役社長CEO

株式会社スーツ 代表取締役社長CEO 小松 裕介

2013年3月に、新卒で入社したソーシャル・エコロジー・プロジェクト株式会社(現社名:伊豆シャボテンリゾート株式会社、東証スタンダード上場企業)の代表取締役社長に就任。同社グループを7年ぶりの黒字化に導く。2014年12月に当社の前身となる株式会社スーツ設立と同時に代表取締役に就任。2016年4月より、総務省地域力創造アドバイザー及び内閣官房地域活性化伝道師登録。2019年6月より、国土交通省PPPサポーター。
2020年10月に大手YouTuberプロダクションの株式会社VAZの代表取締役社長に就任。月次黒字化を実現し、2022年1月に上場会社の子会社化を実現。
2022年12月に、株式会社スーツを新設分割し、当社設立と同時に代表取締役社長CEOに就任。

2025年5月に、『1+1が10になる組織のつくりかた チームのタスク管理による生産性向上』を出版。

目次
