エクセルでタスク管理する方法 表の作り方と無料テンプレ

エクセルでのタスク管理は、追加費用ゼロで今日から始められるのが大きな利点です。

やることは「タスク名・担当者・期限・ステータス」の表を作り、プルダウンで入力をラクにし、条件付き書式で色分けし、関数で残り日数を自動計算する。この4つで実用的な管理表が作れます。

一から作る時間がなければ、無料テンプレートを自社向けに調整するのが最短です。本記事では項目の決め方と作る手順、無料テンプレートの探し方、更新が続く仕組み、チーム共有の注意点とツール移行の目安までを解説します。

今話題、チームのタスク管理ツール「スーツアップ」はもう試しましたか? ITツールは難しそうで・・・という方が「これなら本当に使える!」と感動。エクセルのような直観的な使いやすさ ”スーツアップ” を無料で使いたい方はこちら ※特にエクセルやスプレッドシートでToDoやタスクを管理している方、日々の面倒な作業から解放されます。
スーツ
アップ

この記事の監修・運営

スーツアップ編集部(株式会社スーツ)

チームのタスク管理ツール「スーツアップ」を開発・運営する立場から、エクセル運用の便利さと限界の両面を解説しています。

目次

タスク管理表に入れるべき項目

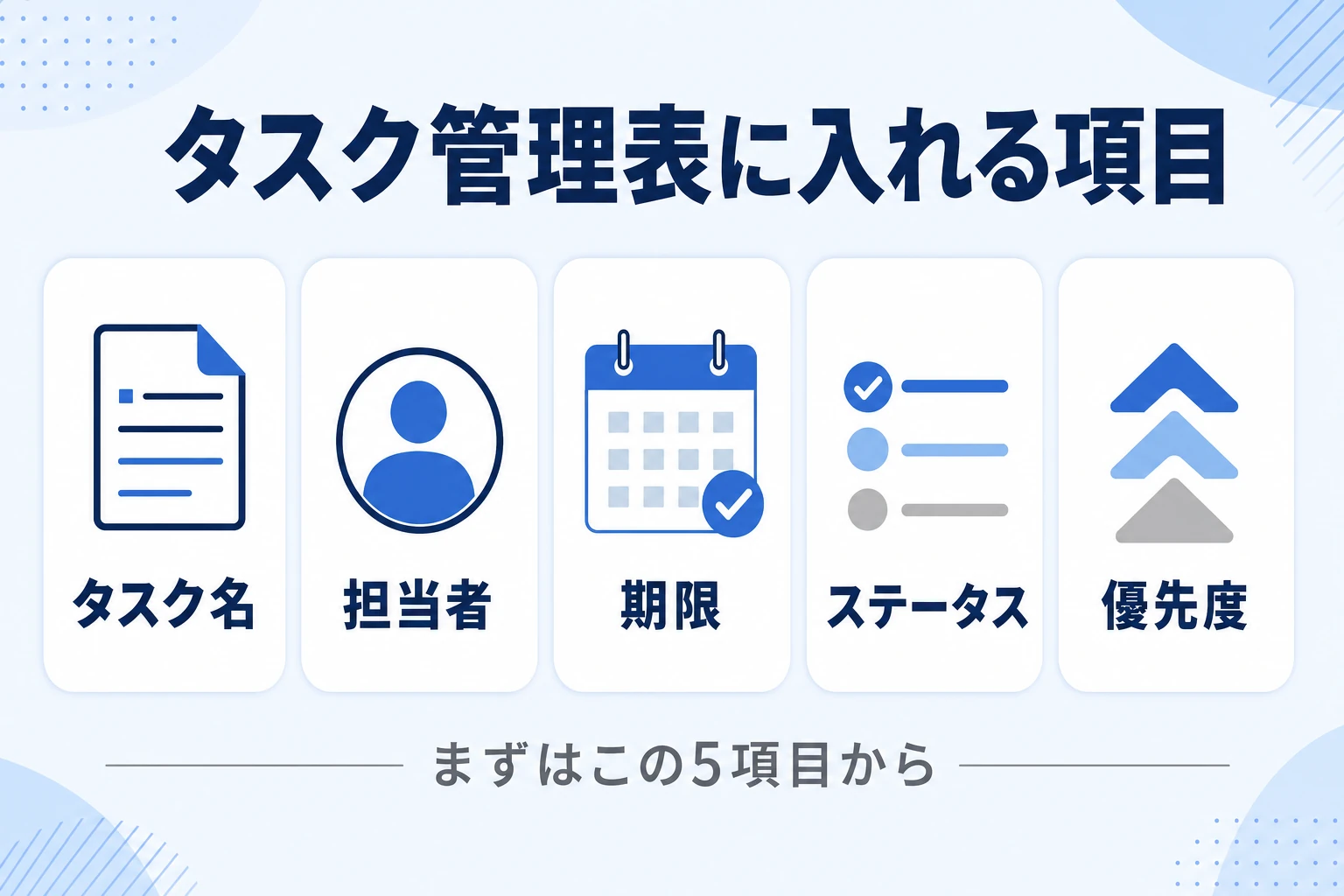

タスク管理表の基本項目と準備のイメージ

最初から項目を増やしすぎると入力が続きません。まずは「誰が・何を・いつまでに・今どこまで進んでいるか」が分かる項目に絞ります。

基本は「タスク名・担当者・期限・ステータス」の4項目。優先順位まで管理したい場合は優先度も加えます。

→ 表は横にスクロールできます

項目役割入力例
タスク名やることを具体的に示す見積書の作成・送付
担当者責任の所在を明確にする山田
期限いつまでに終えるかを示す2026/7/5
ステータス進捗状況をそろえて管理する未着手/進行中/保留/完了
優先度着手の順番を決める高/中/低

進捗を数値で追いたいなら進捗率、資料をすぐ開きたいなら関連リンク、申し送りが必要ならメモを追加できます。ただし、毎回使わない列は残さないほうが運用しやすくなります。

日付は「2026/7/5」のように日付形式で入力します。後から並べ替えや関数を使うときに、文字列ではなく日付として扱えるためです。

今話題、チームのタスク管理ツール「スーツアップ」はもう試しましたか? ITツールは難しそうで・・・という方が「これなら本当に使える!」と感動。エクセルのような直観的な使いやすさ ”スーツアップ” を無料で使いたい方はこちら ※特にエクセルやスプレッドシートでToDoやタスクを管理している方、日々の面倒な作業から解放されます。

エクセルでタスク管理表を作る手順

エクセルでタスク管理表を作る基本手順のイメージ

作る順番は、表を作る→プルダウンを設定する→条件付き書式で色分けする→フィルターで必要な情報を絞り込むの4段階です。

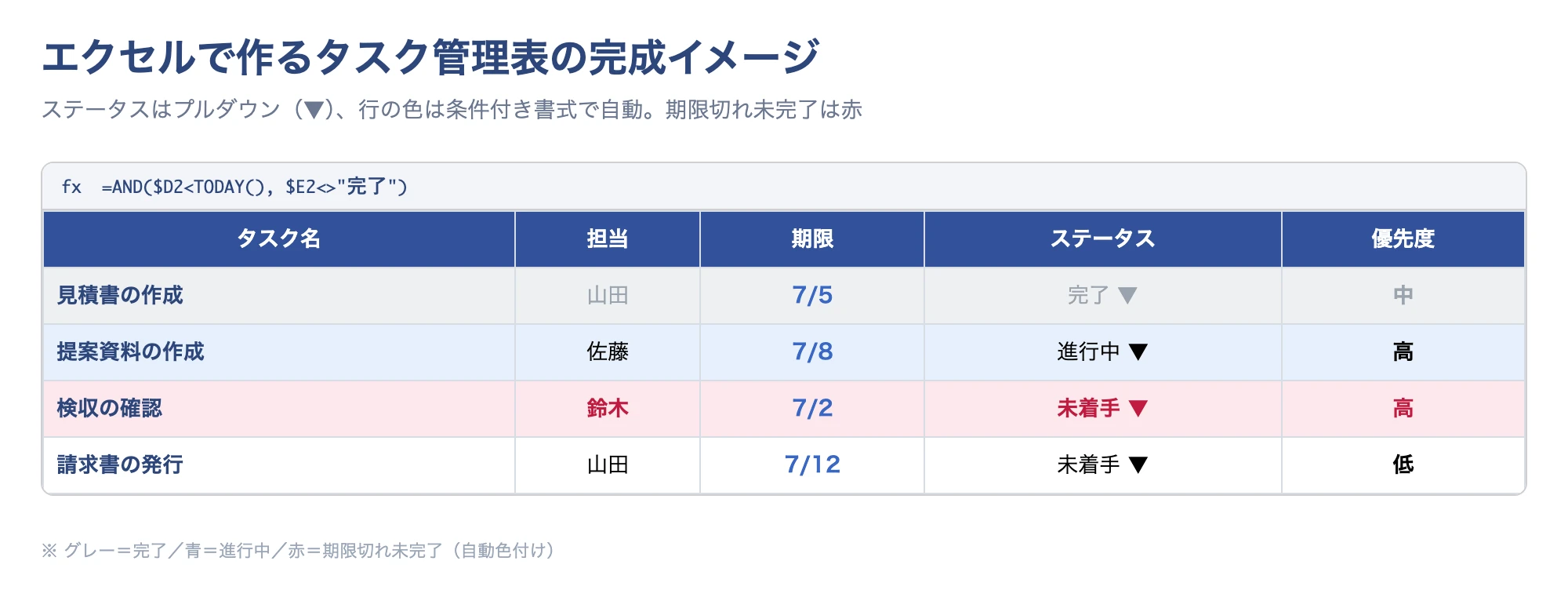

エクセルで作るタスク管理表の完成イメージ(タスク・担当・期限・ステータスに色分けがついた状態)
図:基本項目に条件付き書式の色分けとプルダウンを足したタスク管理表の例。

① 表を作りテーブル化する

1行目に項目名を置き、2行目以降は1タスク1行で入力します。先にテーブル化しておくと、行を追加したときに書式や数式が自動で広がります。

  1. 1行目に「タスク名・担当者・期限・ステータス・優先度・(開始日)」を入力する
  2. 見出し行を選び、項目が分かるように整える
  3. データ範囲を選び、Ctrl+Tでテーブル化する
  4. 2行目以降にタスクを1件ずつ入力する

テーブル化するとフィルターも自動で付き、あとから行が増えても範囲を指定し直す手間を減らせます。

② プルダウンで入力をラクにする

ステータスや優先度はプルダウンにすると、入力が速くなるだけでなく表記ゆれも防げます。「完了」「済」「done」のように値が分かれると、COUNTIF関数で正しく集計できません。

  1. ステータス列を選択する
  2. 「データ」→「データの入力規則」を開く
  3. 「入力値の種類」で「リスト」を選ぶ
  4. 「元の値」に 未着手,進行中,保留,完了 のように入力する
  5. 「OK」を押し、各セルから選択できる状態にする

優先度も「高・中・低」のように選択肢を固定すると、人によって書き方が変わりません。

③ 条件付き書式で色分けする

ステータスや期限に応じて色が自動で変わるようにすると、表を開いたときに進捗状況をつかみやすくなります。完了はグレー、期限超過は赤など、色の意味を決めておくのが基本です。

  1. 色を付けたい範囲を選ぶ
  2. 「ホーム」→「条件付き書式」→「新しいルール」を開く
  3. 「数式を使用して書式設定するセルを決定」を選び、=$E2="完了" のように入力する
  4. 塗りつぶし色を決めて適用する

進捗率を数値で入れている場合は、データバーやアイコンセット、色スケールも使えます。数値の大小を見た目で追えるため、一覧でも遅れや進み具合を把握しやすくなります。

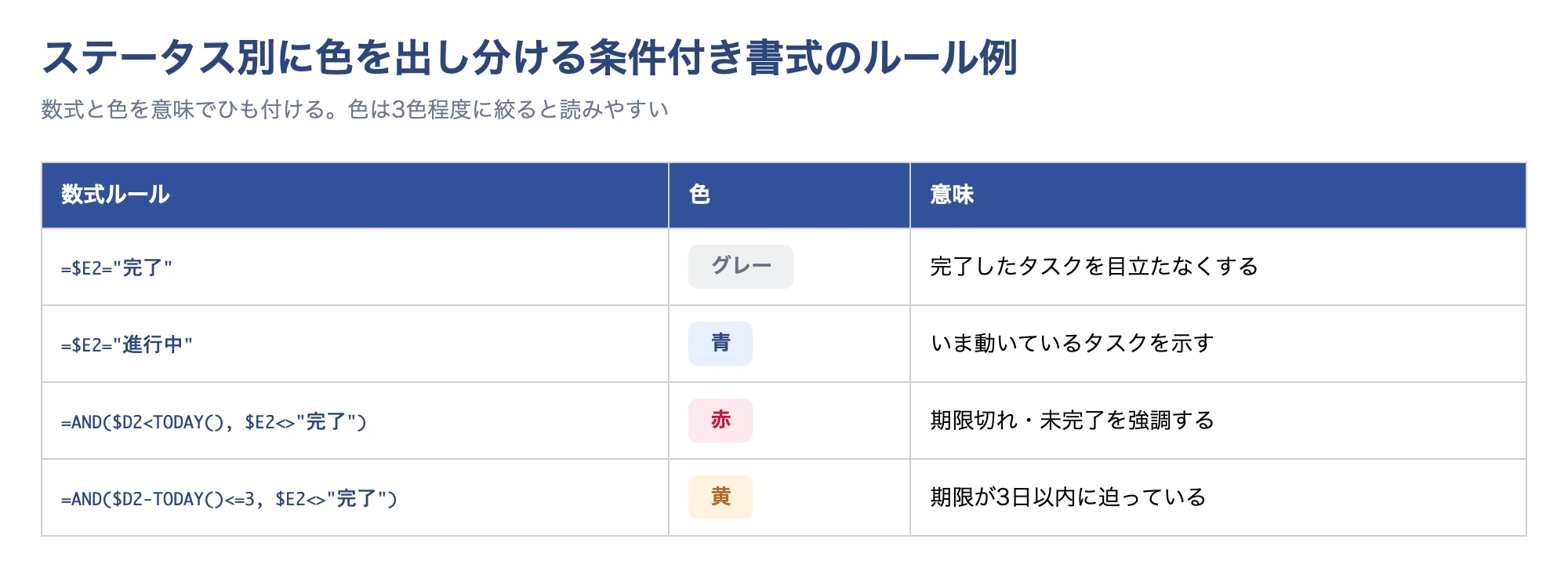

ステータス別に行の色を自動で変える条件付き書式のルール例
図:ステータスと期限に応じて色を出し分けるルール設計の例。

行全体を塗るには、列だけ固定の複合参照(例:=$E2="完了")にするのがポイント。$を付けないと、行の一部だけが塗られたり別の列を見て判定されたりします。

④ フィルターで見たい順にする

テーブル化した表は、見出しの▼から担当者やステータスで絞り込んだり、期限順に並べ替えたりできます。

  • 担当者別:自分のタスクだけを表示する
  • 期限順:期限が近いものを上に並べる
  • 未完了のみ:残っている作業だけを表示する

必要な情報だけに絞れるようにしておくと、行数が増えても確認の手間を抑えられます。

無料テンプレートで今すぐ始める

一から作る時間がないなら、Microsoft公式の無料テンプレートが最短です。エクセルの「ファイル」→「新規」で「タスク」や「ガントチャート」と検索するか、Microsoft Createのテンプレートから用途に近いひな型を選べます。

そのままでは項目が多い場合があるため、最初に使わない列を削ります。必要なら列を足したり、集計関数を変えたりと、エクセル上で自由に調整できます。

「担当者・期限・ステータス」が自分たちの運用に合っているかを確認し、サンプル行を実際のタスクに置き換えれば、その日のうちに使い始められます。

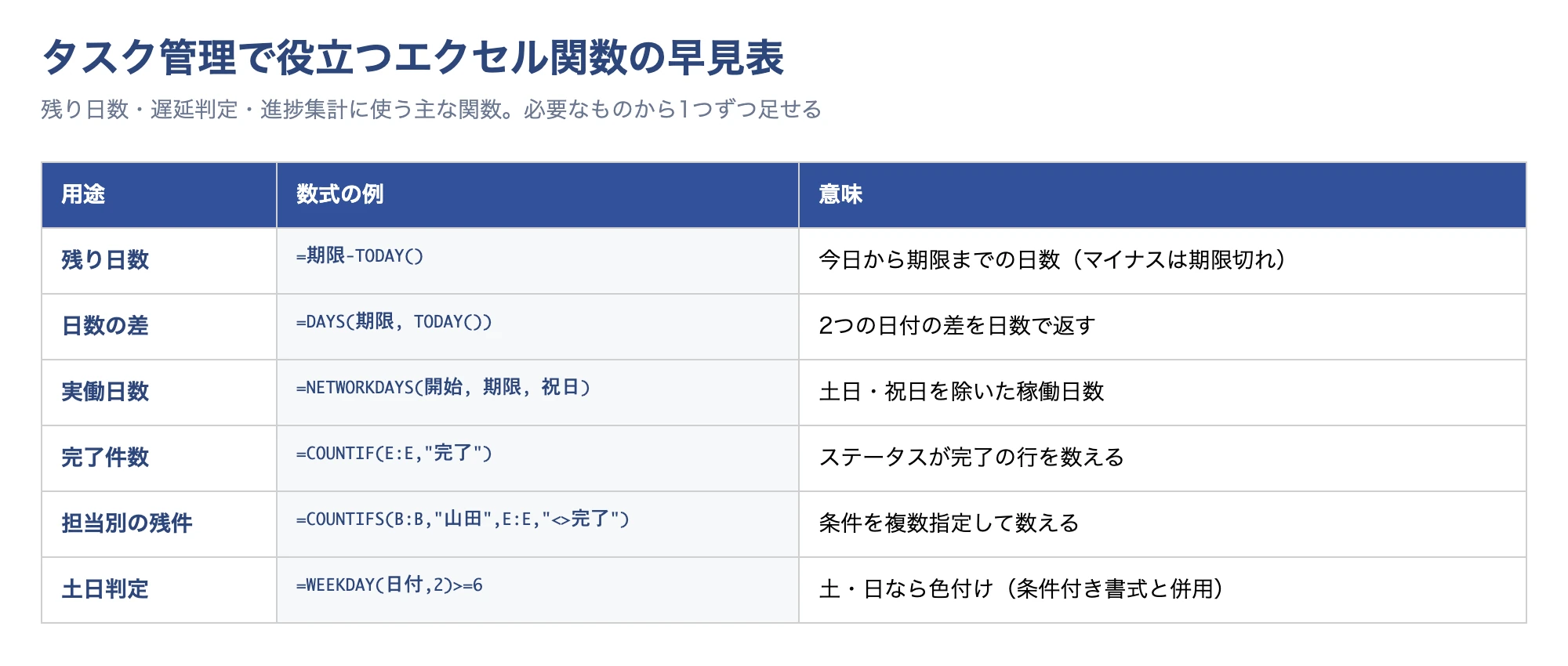

残り日数と遅延を自動化する関数

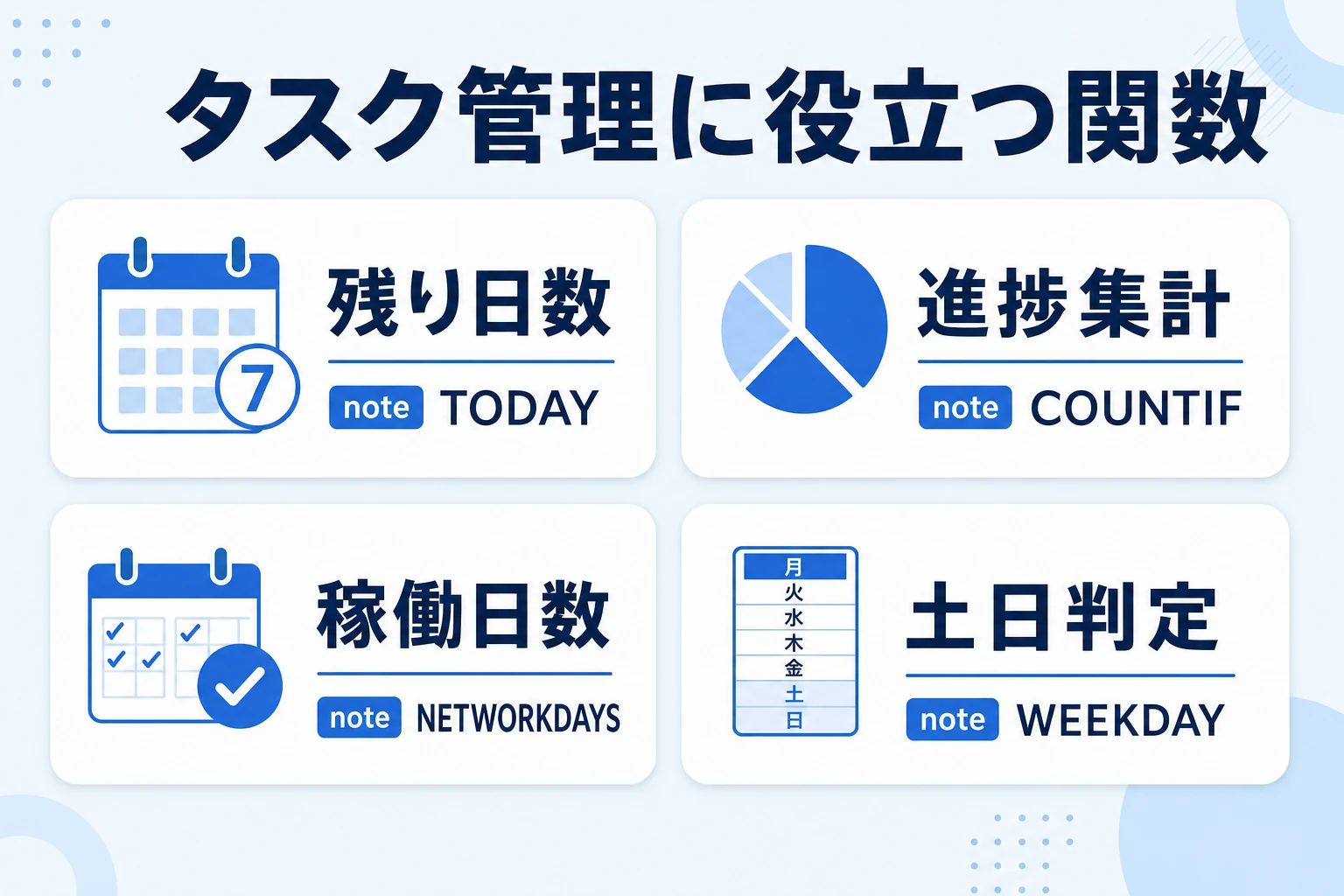

タスク管理で使う便利な関数のイメージ

基本の表に関数を足すと、残り日数・遅延・進捗を自動で確認できます。必要なものから追加すれば十分です。

タスク管理で役立つエクセル関数の早見表
図:残り日数・遅延判定・進捗集計に使う主な関数。

残り日数を自動計算する

もっとも簡単なのは、=期限-TODAY() とする方法です。ファイルを開いた日に合わせてTODAY関数が更新されるため、残り日数も自動で変わります。

日付の差をDAYS関数で出すなら =DAYS(期限,TODAY()) とします。結果が0未満なら期限切れなので、条件付き書式で赤くすると見落としを防げます。

遅れているタスクを自動で赤くする

期限が過ぎていて、ステータスが「完了」ではない行だけを赤くすると、対応が必要なタスクだけをすぐ確認できます。

  1. 表全体を選び、条件付き書式の「新しいルール」を開く
  2. 数式に =AND($D2<TODAY(),$E2<>"完了") と入力する
  3. 書式で赤系の塗りつぶしを選ぶ
  4. 必要なら「期限まで3日以内」を別の色にして、期限前にも気づけるようにする

完了数と進捗率を自動集計する

COUNTIF関数で完了件数、COUNTIFS関数で複数条件の件数を集計できます。担当者別の残件数も手で数える必要がありません。

→ 表は横にスクロールできます

集計したいこと数式の例意味
完了件数=COUNTIF(E:E,”完了”)完了の行を数える
未着手件数=COUNTIF(E:E,”未着手”)手つかずのタスクを数える
担当者別の残件=COUNTIFS(B:B,”山田”,E:E,”<>完了”)山田の未完了タスクを数える
全体の進捗率=COUNTIF(E:E,”完了”)/COUNTA(A:A)完了数をタスク総数で割る

見やすく続けやすい表にするコツ

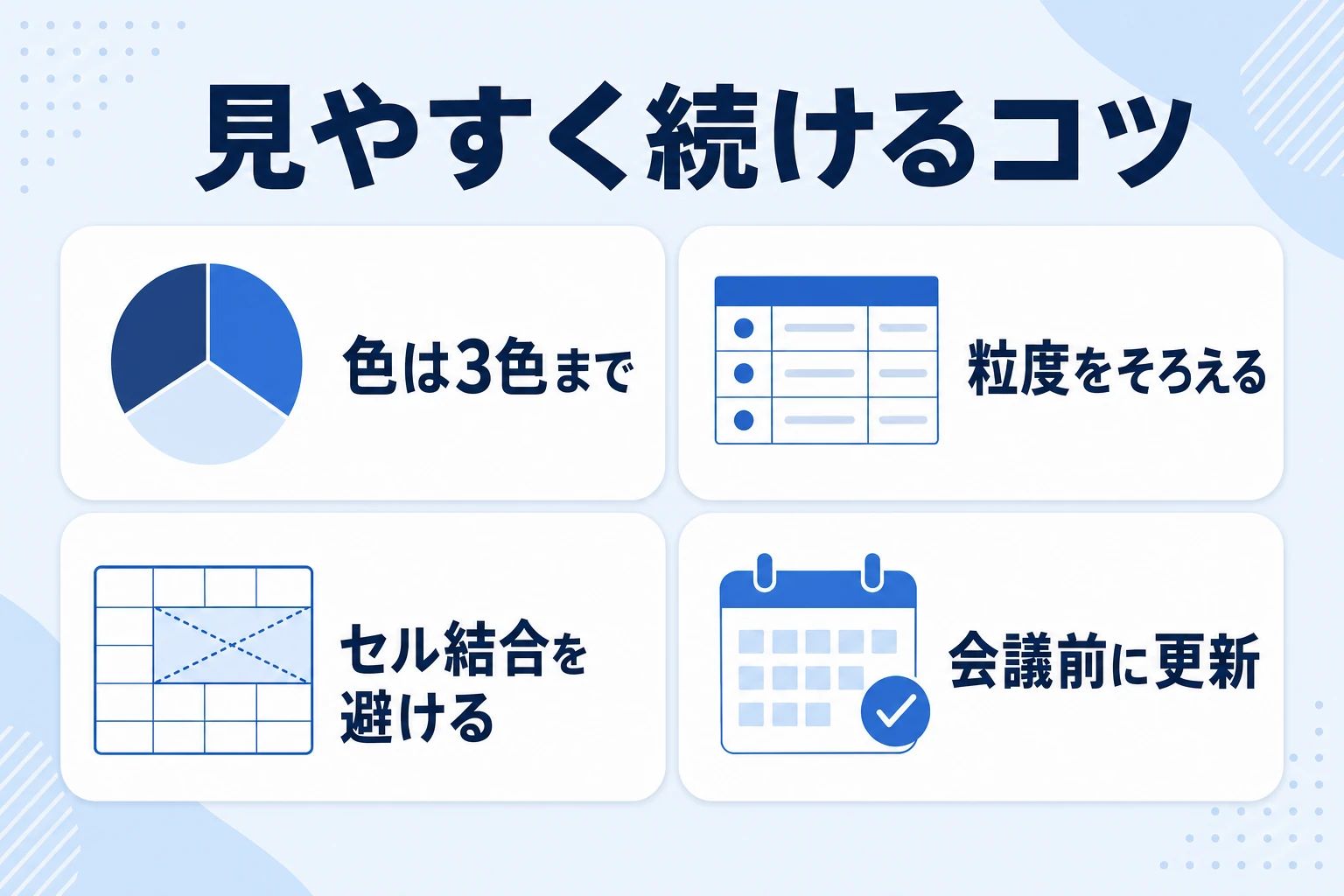

見やすく続くタスク管理表にするコツのイメージ

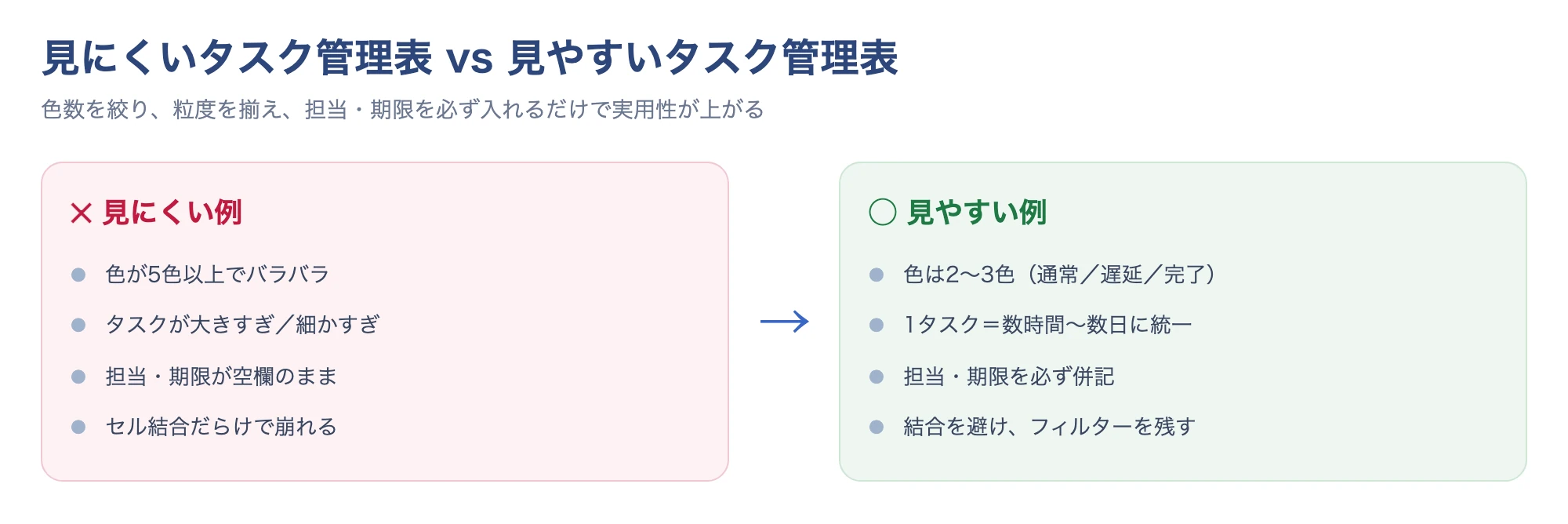

見にくいタスク管理表と見やすいタスク管理表の比較図
図:色数を絞り、粒度をそろえ、担当者・期限を入れるだけでも読みやすさは変わります。

タスクの日程や重なりを横棒で確認したい場合は、エクセルでガントチャートを作る手順で詳しく解説しています。

見やすくするコツ

見やすい表にするには、装飾を増やすよりも、色・タスクの粒度・表示ルールをそろえるのが基本です。どこを見ればよいか迷わない状態にします。

  • 色は2〜3色まで:通常・遅延・完了など、色ごとの意味を決めます。色を増やしすぎると、どれが重要なのか判断しにくくなります。
  • ウィンドウ枠を固定:見出し行を固定しておけば、タスクが増えて下へスクロールしても「担当者」「期限」「ステータス」などの項目を確認できます。
  • セル結合を避ける:見た目を整えるためにセルを結合すると、並べ替えやフィルターが使いにくくなります。基本は1つのセルに1つの情報を入れます。
  • 1タスク1行を徹底:1行に複数の作業をまとめず、1つのタスクごとに担当者・期限・ステータスを設定します。どこまで終わったのかを判断しやすくなります。

大きすぎ:1タスクが1か月単位だと「進行中」の期間が長くなり、途中の遅れに気づきにくくなります。

細かすぎ:15分単位まで分けると行数が増え、入力や更新そのものが負担になります。

ちょうどいい:数時間〜数日で終わる作業を1タスクにすると、進捗を追いやすく、更新もしやすくなります。

更新が続く仕組み

凝った表でも、更新が止まれば状況は分かりません。毎回入力する列を必要最低限にし、プルダウンや関数で手間を減らします。

更新するタイミングも決めておくと続けやすくなります。たとえば、朝会や週次会議の前に表を開くなど、すでにある習慣とセットにすると忘れにくくなります。

形骸化の背景は、タスク管理が続かない原因と対策でも掘り下げています。

つまずき逆引き

エクセルのタスク管理で詰まるのは、だいたい「数式」「共有」「更新」の3か所です。症状から逆算できます。

→ 表は横にスクロールできます

症状原因対策
条件付き書式が1セルしか効かない絶対参照($)の付け方ミス行全体は列だけ固定(例:=$E2=”完了”)にする
行を足すと書式・数式がずれるテーブル化していないCtrl+Tでテーブル化し、範囲を自動拡張させる
集計が合わないステータスの表記ゆれプルダウンで入力値を統一する
共有すると壊れるコピーが分散・同時上書きクラウドの1ファイルに集約し履歴を有効化
更新が続かない手間が多く習慣化していない入力を最小化し、会議前更新をルール化

チームで共有する方法と注意点

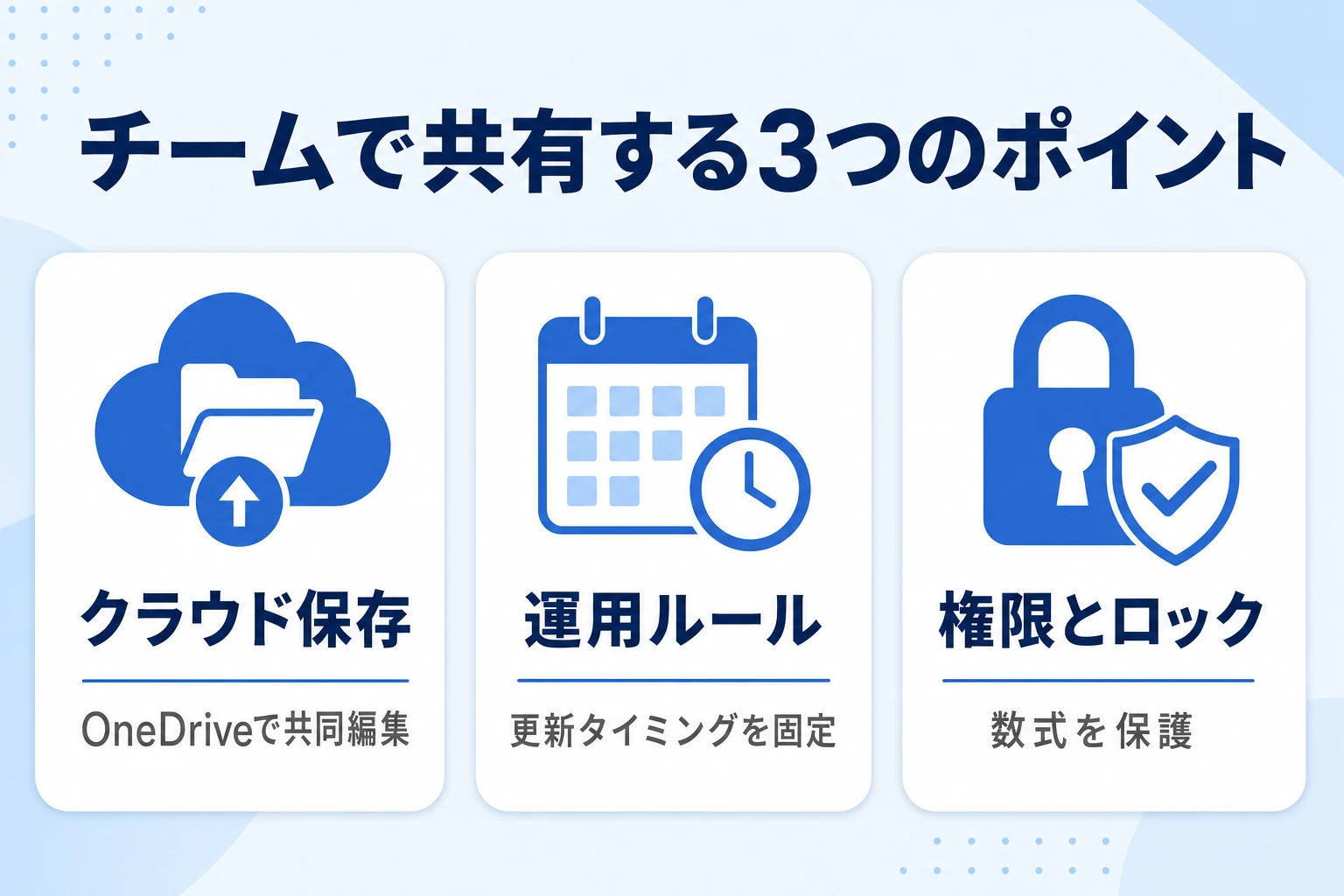

チームでエクセルのタスク管理を共有するイメージ

エクセルのタスク管理表をチームで使うなら、共有方法とルールをセットで決めることが、事故を防ぐ前提になります。

エクセルは個人ツールですが、クラウド保存を使えば最低限の共有はできます。

ただし「置いておけば使える」ものではありません。共有の仕方と運用ルールを最初に決めておきましょう。

共有・同時編集の手順

ファイルはOneDriveやSharePointに保存し、メール添付でコピーを配らないようにします。各自が別ファイルを持つと、どれが最新版か分からなくなるためです。

  1. ファイルをOneDriveまたはSharePointに保存する
  2. 「共有」からメンバーに編集権限付きのリンクを渡す
  3. 各自が同じファイルを開いて編集する
  4. バージョン履歴から戻せる状態にしておく

設定の詳しい手順は、エクセルを同時編集(共同編集)する方法で解説しています。

事故を防ぐ運用ルール

最初に決めたいのは、「いつ更新するか」「誰がどこを編集するか」の2点です。朝会や週次会議の前に更新するなど、既存の習慣に組み込むと放置されにくくなります。

見出し行・数式列・集計欄はシートの保護でロックし、必要なセルだけ編集できるようにしておくと誤操作を減らせます。数式や書式が崩れた場合に備え、バージョン履歴から戻せることも確認しておきましょう。

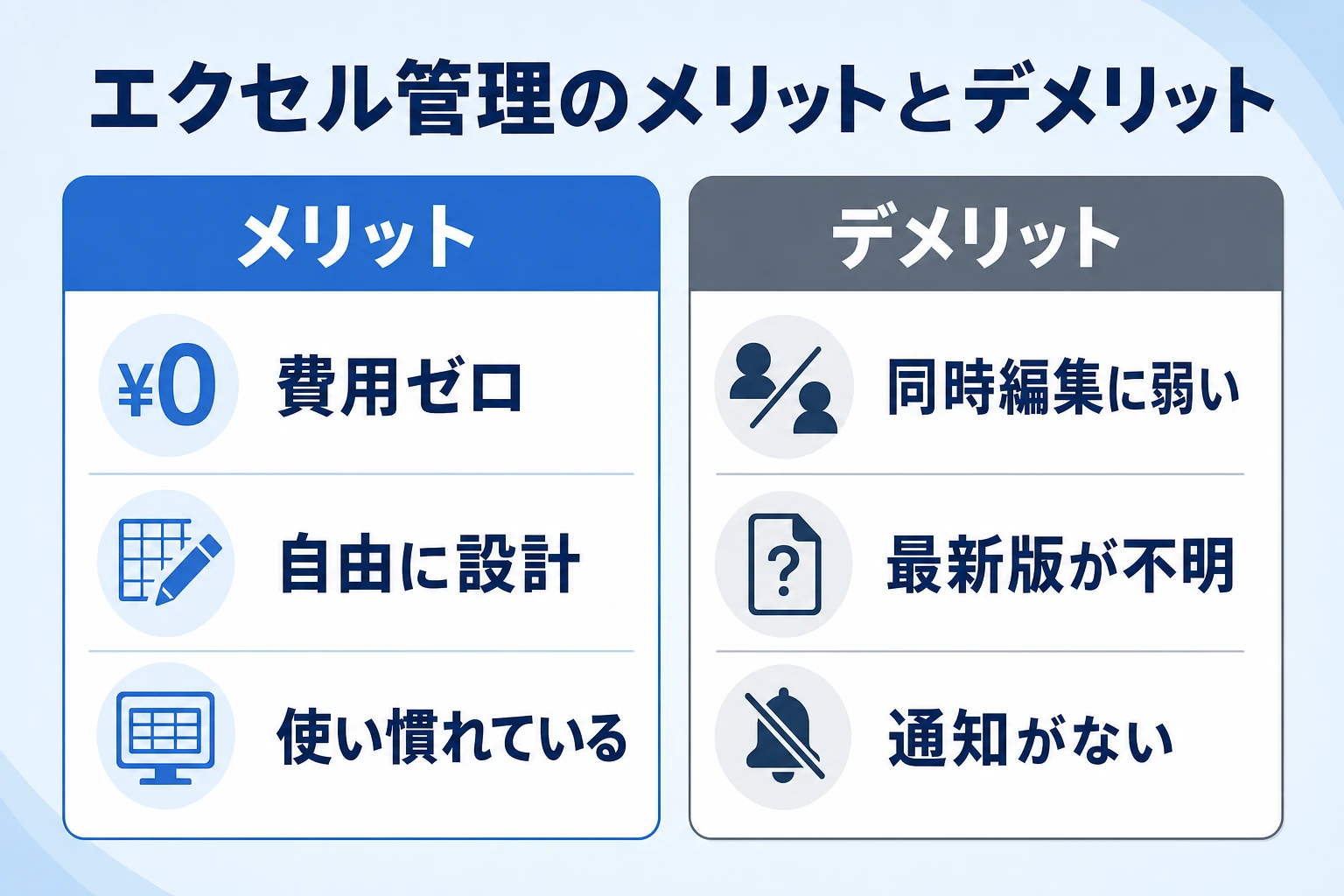

エクセル管理の限界とツール移行の目安

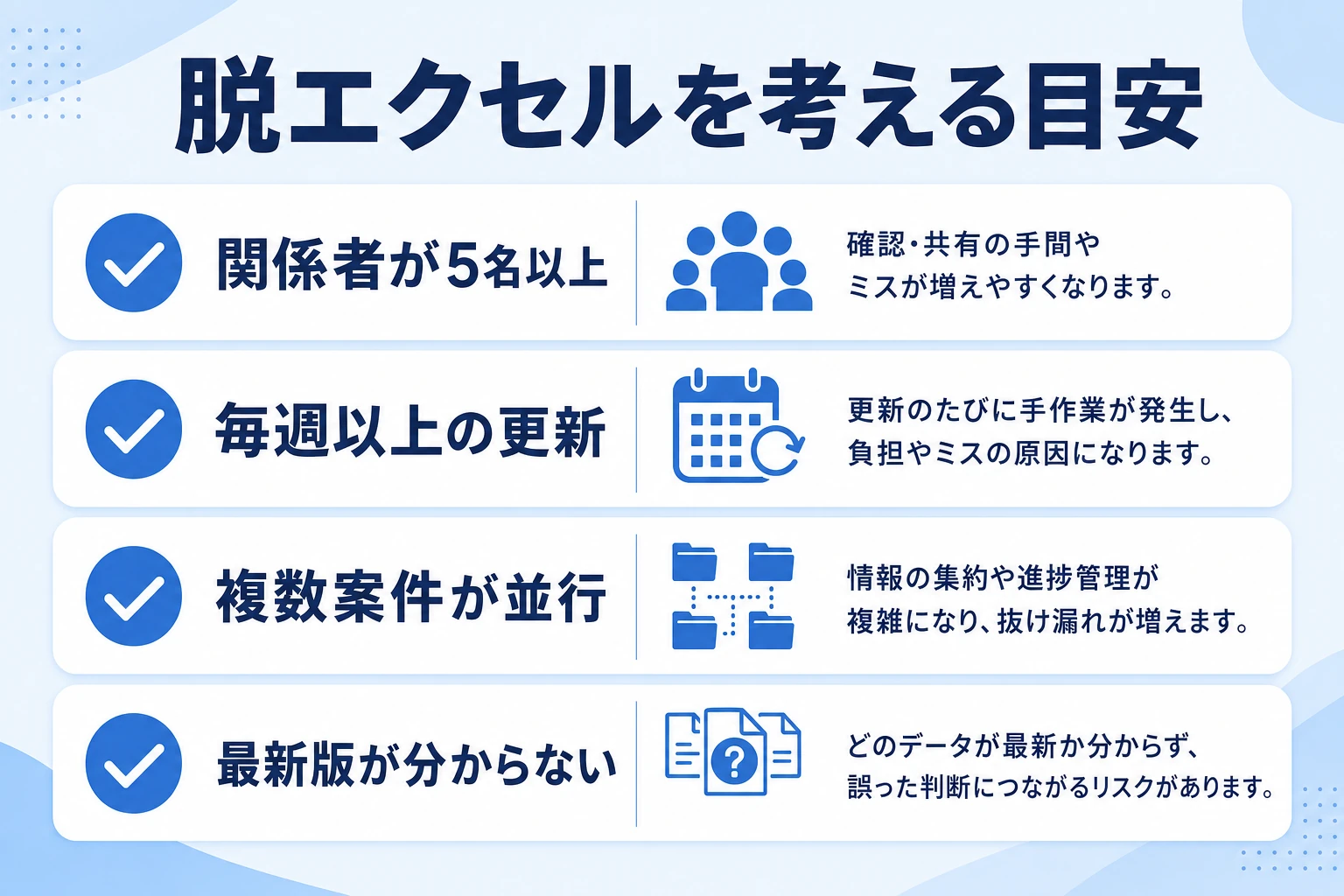

個人のエクセル管理からチームのタスク管理へ移行するイメージ

エクセルは自由に作れる一方、人数や案件が増えると共有・版管理・通知・横断管理の負担が大きくなります。

→ 表は横にスクロールできます

観点エクセルのデメリット起きがちな問題
共有同時編集に弱い上書き・競合でデータが壊れる
版管理ファイルが分散する「最新どれ?」で混乱する
通知期限通知がない本人任せで抜け漏れ・遅延
横断複数案件・人の横断が苦手全体の負荷や進捗が一覧にならない

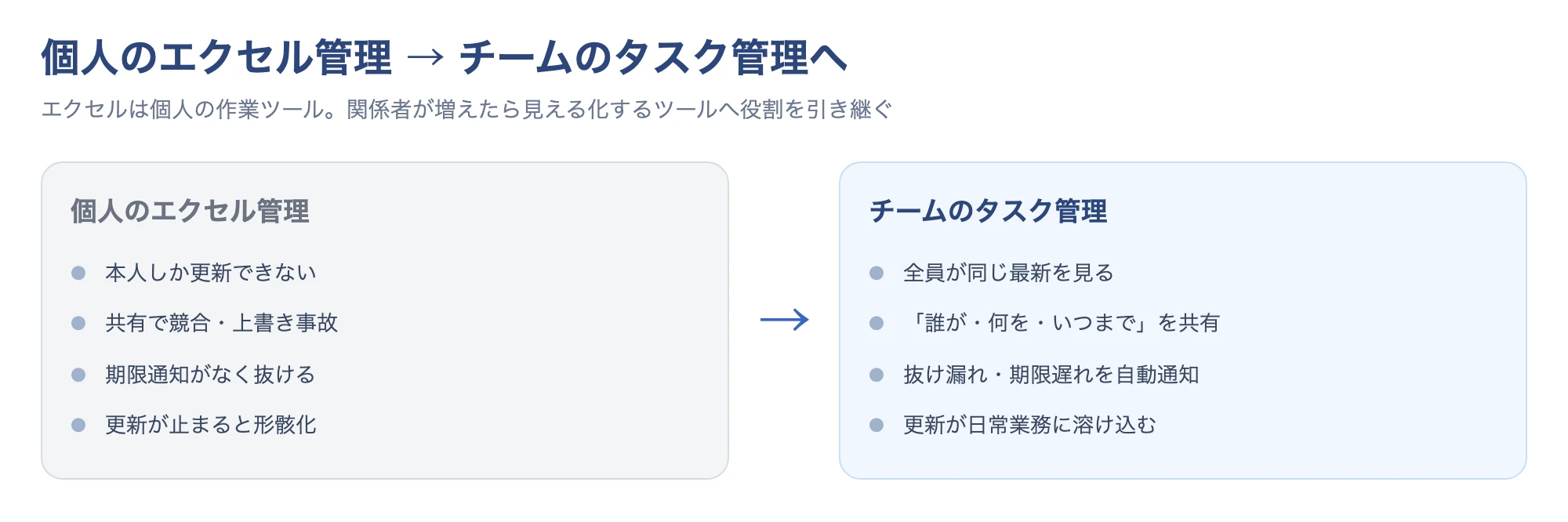

個人のエクセル管理からチームのタスク管理へ移行する概念図
図:エクセルで管理しにくくなった部分から、チーム向けのタスク管理ツールへ役割を移します。

エクセル管理が破綻する典型パターン

最も多いのが「作るより、保ち続けるのがしんどい」という壁です。

エクセルが悪いのではなく、チームで毎日回す用途には設計されていない、というだけです。次のような状態が重なってきたら、ツールの役割を見直すタイミングです。

見落とされがちなのが「更新を続けるための見えないコスト」です。

関数や条件付き書式を維持し、競合を直し、最新版を探し、催促のメールを送る——こうした作業の積み重ねは、ツールの利用料を上回る人件費になっていることが少なくありません。

無料に見えるエクセル運用が、実は割高になっていないかという視点も大切です。

  • 同時編集で壊れる:誰かの操作で数式が崩れ、最終版が分からなくなる
  • 期限が抜ける:通知がなく、開かないと遅れに気づけない
  • 複数案件を横断できない:人ごとの負荷や案件横断の進捗が一覧にならない
  • 属人化する:複雑な関数を触れるのが作成者だけになる

ツール移行を考える目安

エクセルを続けるか専用ツールへ移るかは、人数・タスク量・管理したい範囲で判断します。

専用ツールには、自動リマインドや依存関係の設定、ガント表示など、エクセルで作り込むと管理が複雑になりやすい機能を備えたものがあります。有料プランでは権限管理・容量・レポートなどが拡張される製品もあるため、必要な機能と予算を比べて選びます。

導入時は、日本語サポートや問い合わせ窓口の有無も確認します。いきなり全社へ広げるのではなく、数名のメンバーで試してから本格導入すると、運用との相性を確かめやすくなります。

移行先の比較検討に進む場合は、チーム向けタスク管理ツールの比較と選び方をまとめたページが参考になります。

チームのタスク管理を続けやすくするなら「スーツアップ」

私たちが開発・運営するスーツアップは、表計算ソフトに近い操作で、チームのタスクを「誰が・何を・いつまでに」の形で見える化するタスク管理ツールです。

同じ画面をメンバーで共有でき、期限の自動通知も使えるため、エクセルで負担になりやすい最新版の確認や期限の催促を減らせます。

よくある質問(FAQ)

エクセルでのタスク管理で迷いやすいポイントをまとめました。

エクセルでタスク管理表を作るには、まず何を入れればいい?

最低限「タスク名・担当者・期限・ステータス」の4項目をそろえます。優先順位まで管理したい場合は優先度、数値で進み具合を見たい場合は進捗率を追加します。

ステータスの色分けを自動にするには?

条件付き書式で「数式を使用して、書式設定するセルを決定」を選びます。行全体を塗るなら =$E2="完了" のように列だけ固定した複合参照にします。

締切までの残り日数を自動で出すには?

=期限-TODAY() とすれば、開くたびに最新の残り日数が表示されます。DAYS関数なら =DAYS(期限,TODAY()) でも計算できます。

完了件数や進捗率を自動で集計したい。

完了件数は =COUNTIF(E:E,"完了") で数えられます。進捗率は =COUNTIF(E:E,"完了")/COUNTA(A:A) とし、セルの表示形式を%にします。

無料のテンプレートはどこで手に入る?

エクセルの「ファイル」→「新規」で「タスク」や「ガントチャート」と検索するか、Microsoft Createから用途に合うテンプレートを選べます。使わない列を削ってから始めると管理しやすくなります。

まとめ

タスク管理のゴールは、きれいな表を作ることではなく、抜け漏れなく仕事を進めることです。

全部を最初から作り込む必要はありません。「担当者・期限・ステータス」が分かる表を作り、必要になった機能だけ後から足していくほうが運用しやすくなります。

エクセルのタスク管理チェックリスト
  • タスク名・担当者・期限・ステータスの基本項目がそろっている
  • ステータスや優先度をプルダウンで選べる
  • 条件付き書式で完了・遅延が自動で色分けされている
  • TODAY関数やCOUNTIF関数で残り日数・進捗を自動計算できる
  • テーブル化してフィルター・並べ替えを使える
  • 共有や更新の負担が増えたら、専用ツールへの移行を検討する

個人で完結する間はエクセル、チームで継続的に運用する段階では専用ツール、と役割を分けるのも一つの方法です。

チームでの管理に限界を感じたら、エクセル感覚のまま使えるタスク管理ツール「スーツアップ」を無料で試せます。期限の自動通知と同時編集で、表の運用負担を減らせます。

参考文献・出典

Microsoft サポート:セルにデータの入力規則を適用する

Microsoft サポート:数式で条件付き書式を適用する

チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。

これ、エクセル管理みたいでしょ?そうなんです。手慣れた操作でチームのタスク管理ができるんです!

見た目がエクセルだからといって侮るなかれ。エクセルみたいに入力するだけで、こんなことも

こんなことも

こんなことまでできちゃうんです。

エクセル感覚でみんなでタスク管理。
まずは以下よりお試しいただき、どれだけ簡単か体験してみてください。

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

小松裕介のアバター 小松裕介 代表取締役社長CEO

株式会社スーツ 代表取締役社長CEO 小松 裕介

2013年3月に、新卒で入社したソーシャル・エコロジー・プロジェクト株式会社(現社名:伊豆シャボテンリゾート株式会社、東証スタンダード上場企業)の代表取締役社長に就任。同社グループを7年ぶりの黒字化に導く。2014年12月に当社の前身となる株式会社スーツ設立と同時に代表取締役に就任。2016年4月より、総務省地域力創造アドバイザー及び内閣官房地域活性化伝道師登録。2019年6月より、国土交通省PPPサポーター。
2020年10月に大手YouTuberプロダクションの株式会社VAZの代表取締役社長に就任。月次黒字化を実現し、2022年1月に上場会社の子会社化を実現。
2022年12月に、株式会社スーツを新設分割し、当社設立と同時に代表取締役社長CEOに就任。

2025年5月に、『1+1が10になる組織のつくりかた チームのタスク管理による生産性向上』を出版。

目次
