スプレッドシートでガントチャートを作る方法【自動色付け・無料テンプレ付】

Googleスプレッドシートのガントチャートは、条件付き書式の「カスタム数式」で自動色付けするのが最も実用的です。
開始日と終了日を入力するだけでバーが自動で伸び、更新のたびに塗り直す手間がなくなります。
本記事では、この自動色付けを軸に、SPARKLINE関数・グラフ・無料テンプレートまでの作り方を図解でひと通り解説します。
あわせて土日や進捗の可視化、崩れない共有のコツ、そしてチームで回すとどこで限界が来るのかまで、タスク管理ツールを開発する立場から踏み込んで整理しました。
そのまま複製して使えるタスク表テンプレートも配布しています。
まずは全体像から見ていきましょう。

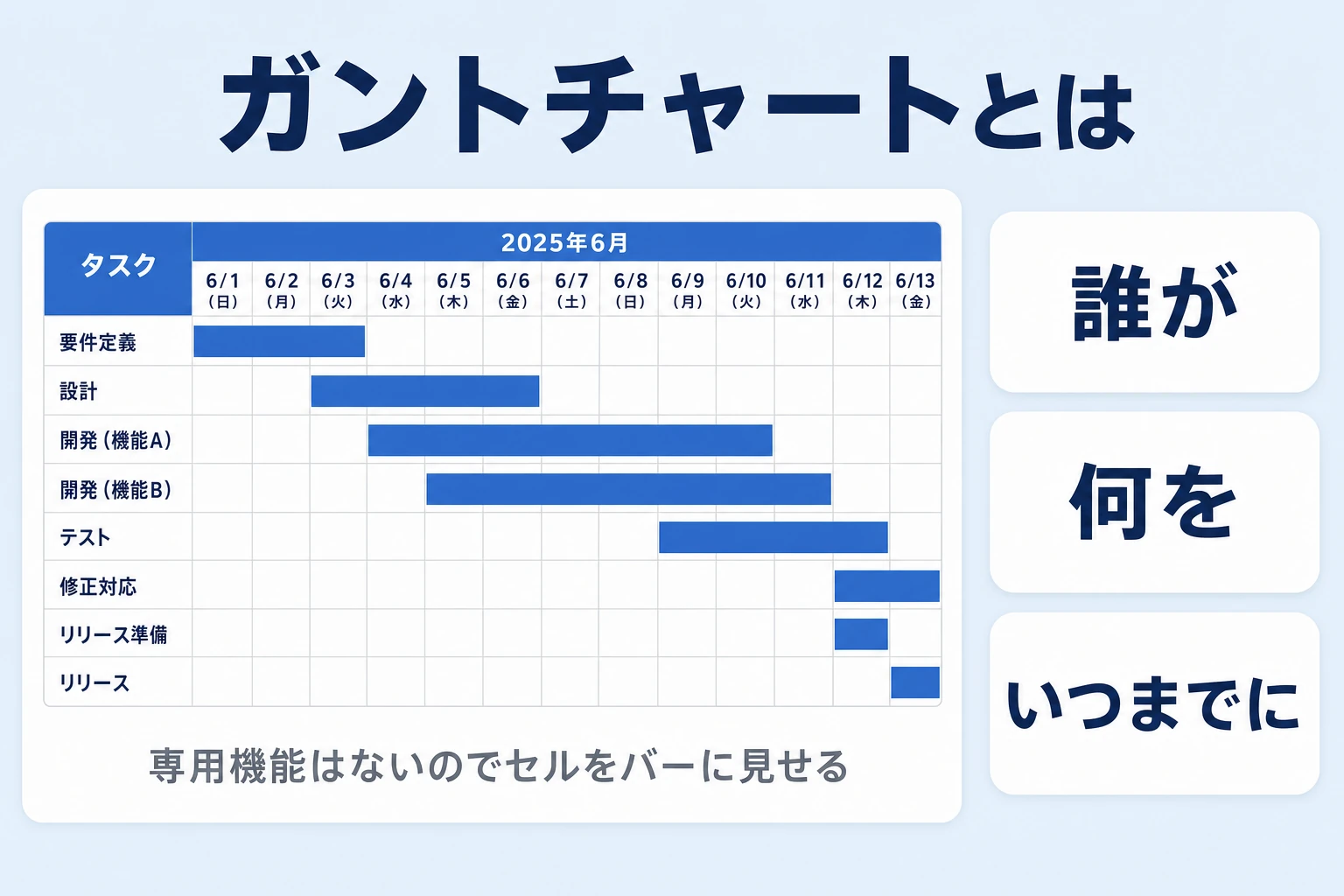

スプレッドシートのガントチャートとは?できることとエクセルとの違い

ガントチャート(Gantt Chart)は、縦軸にタスク、横軸に日付を取り、各タスクの開始から終了までを横棒(バー)で表す工程管理表です。
「誰の・どの作業が・いつからいつまでで・今どこまで進んでいるか」を一枚で把握できるのが最大の価値で、計画段階だけでなく、進行中の進捗共有や遅れの早期発見にも使われます。
押さえておきたいのは、スプレッドシートには「ガントチャート」という専用の作図機能がないという点です。
だからこそ、表のセルを「バーに見せる」工夫=条件付き書式や関数が主役になります。
基礎からおさらいしたい場合はガントチャートとは何かを解説した記事もあわせて確認しておくと、この先の手順が理解しやすくなります。
ガントチャートとWBSの違い
計画づくりでよく一緒に登場するのがWBS(Work Breakdown Structure)です。
両者は役割が異なり、混同すると表の設計が破綻します。
実務では、まずWBSでやるべき作業を洗い出し、それをガントチャートで日程に落とす、という順番で使います。
→ 表は横にスクロールできます
| 項目 | WBS | ガントチャート |
|---|---|---|
| 目的 | 作業の洗い出し・分解 | 日程・進捗の可視化 |
| 見え方 | 階層リスト(ツリー) | 横棒(タイムライン) |
| 主な情報 | タスク名・担当・成果物 | 開始日・終了日・進捗・依存 |
| 使う順番 | 先(計画の土台) | 後(土台を日程化) |
スプレッドシート上でのWBSの作り方はスプレッドシートでWBSを作る方法で詳しく解説しています。
本記事はここから「日程に落とす=ガントチャートを作る手順」に絞ります。
スプレッドシートで作るメリット・デメリット(エクセルとの違い)
手を動かす前に、向き・不向きを押さえておくと遠回りを避けられます。
エクセルとの一番の違いは、クラウド前提で常に1つのファイルを全員が同時に編集できる点です。
ファイルを配って回る必要がなく、共有リンク1本で最新状態を共有できます。
一方で、期限が近づいても自動で知らせてくれる通知機能はなく、タスク同士の依存関係(前工程が遅れると後工程に響く関係)も表現しにくいのが弱点です。
エクセルで作る方法と比較したい場合はエクセルでガントチャートを作る方法も参考になります。
→ 表は横にスクロールできます
| 観点 | メリット | デメリット |
|---|---|---|
| コスト | Googleアカウントがあれば無料 | — |
| 共有 | リンク1本でリアルタイム同時編集 | 編集権限を渡すと数式を壊されやすい |
| 更新 | どこからでもブラウザで更新できる | 期限の自動通知・リマインドがない |
| 自由度 | 列・色・粒度を自由に設計 | 作り込むほど数式が複雑化 |
| 管理 | 1案件1シートなら見やすい | 依存関係・複数案件の横断は不得手 |
ざっくり言えば、「みんなで同時に触るならスプレッドシート、一人でじっくり作り込むならエクセル」が使い分けの目安です。
ガントチャートは関係者で共有しながら更新することが多いため、リアルタイム共有に強いスプレッドシートは相性がよい選択です。
ただし後半で触れるように、共有が得意でも「期限を自動で知らせる」「タスク同士のつながりを管理する」といった領域は苦手なまま残ります。

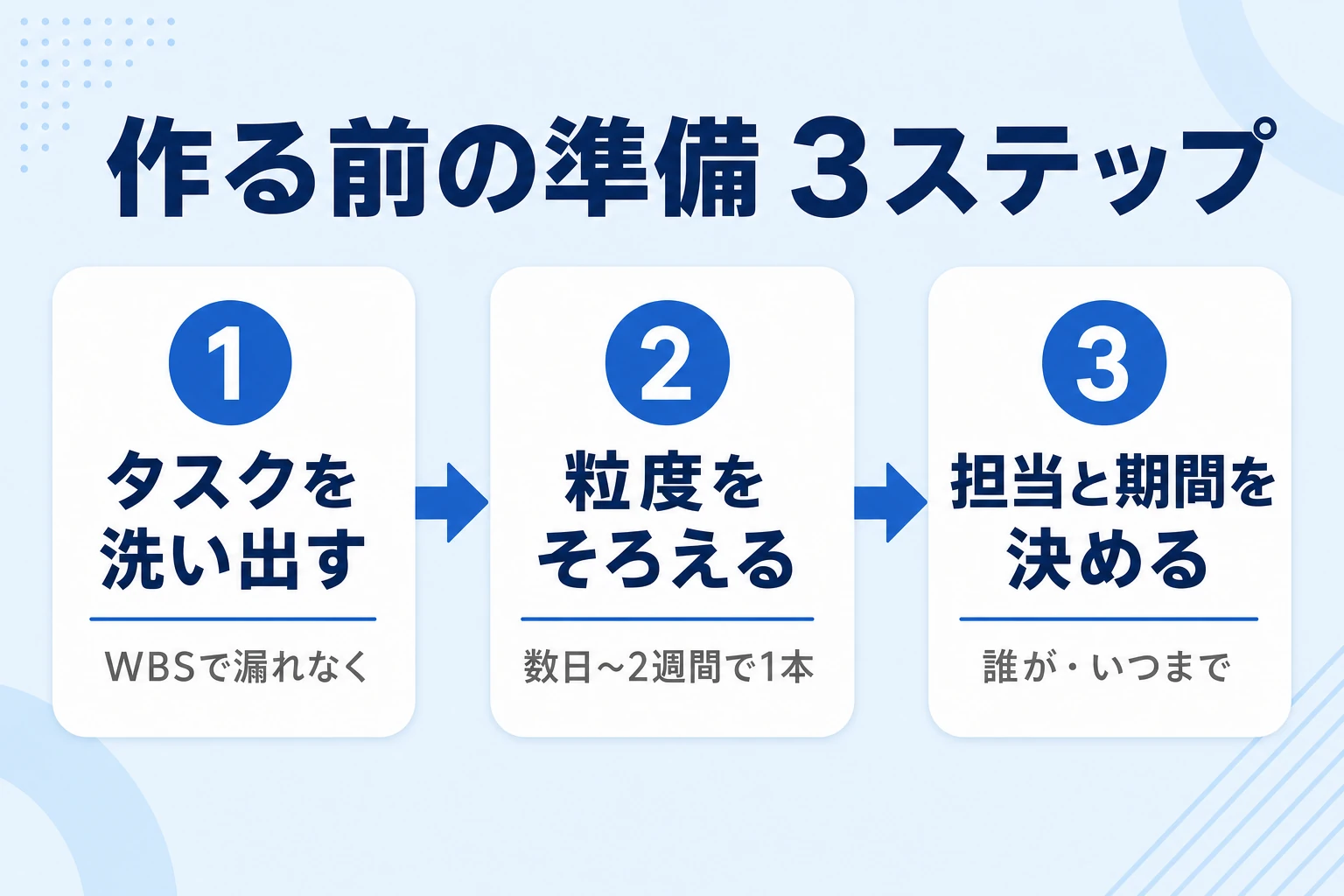

作り始める前の準備|タスクの洗い出しと粒度

見やすいガントチャートになるかは、作図テクニックより「準備」で8割が決まります。
色を塗り始める前に、次の3つを順番に固めましょう。
① タスクを洗い出す(WBS)
まずは順番や日程を気にせず、やるべき作業を箇条書きで全部出します。
大きな工程は「設計→画面設計/DB設計」のように分解し、漏れがないかをチームで確認してから日程に落とします。
コツは「成果物」から逆算すること。
「リリース」というゴールから、その手前に必要な「テスト」「レビュー」「修正」を並べていくと、抜けが見つかりやすくなります。
洗い出しが甘いまま日程に落とすと、後から行を差し込むことになり、せっかくの自動色付けがずれる原因になります。
② タスクの粒度をそろえる
大きすぎ:1本のバーが1か月以上 → 進捗が「途中」のまま動かず、遅れに気づけない。
細かすぎ:30分単位の作業まで行にする → 行が膨れて更新が苦痛になる。
ちょうどいい:1〜2週間で1本。週次の進捗会議でそのまま確認できる単位。
③ 担当者と開始日・終了日を決める
各タスクに担当者を1人決め、開始日・終了日を日付として入力します。
ここで大切なのは、日付を「2026/9/1」のように本物の日付データで入れること。
文字列ではなく日付として入力すれば、このあとの数式やSPARKLINEがそのまま計算してくれます。
スプレッドシートでガントチャートを作る4つの方法と、基本の作り方

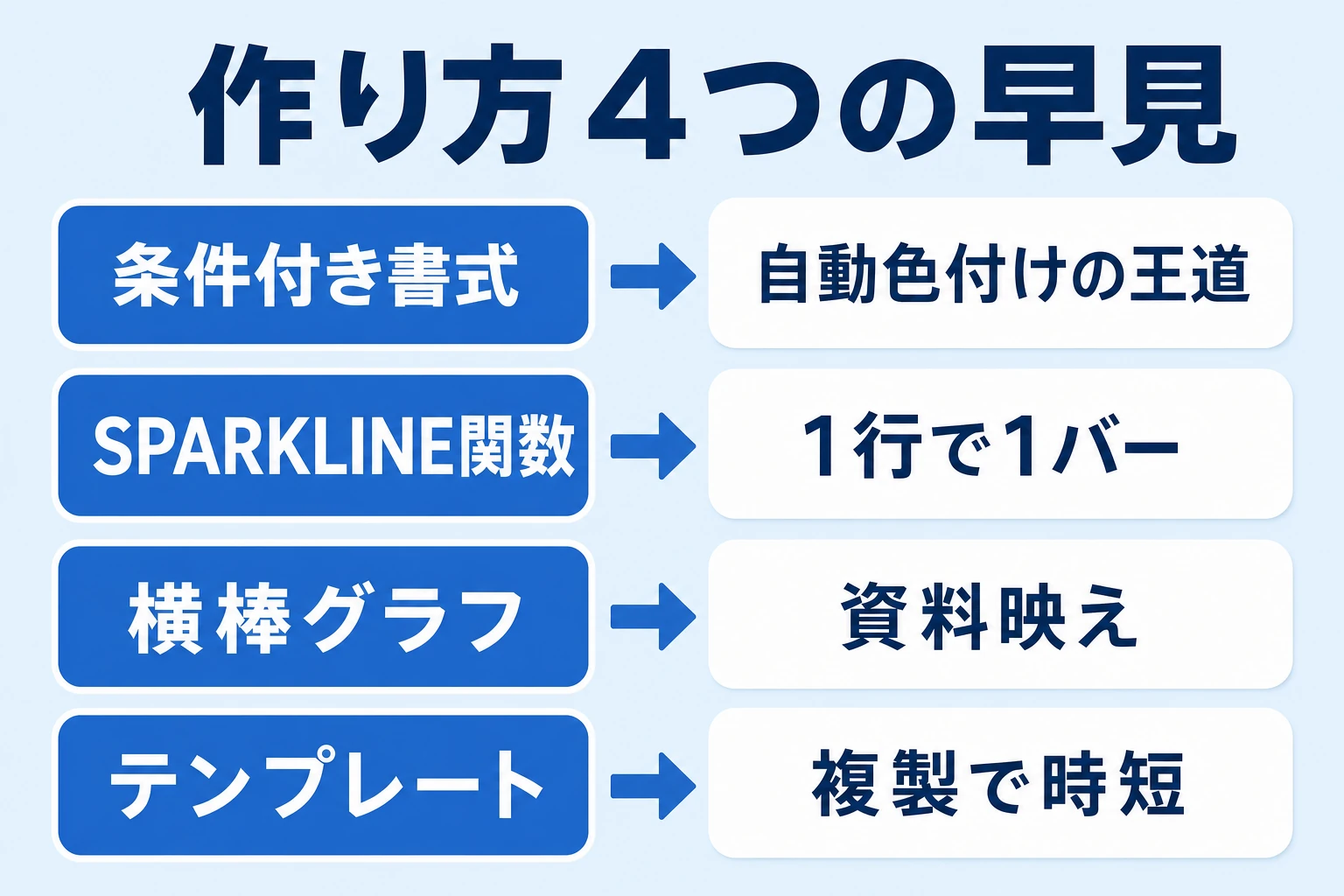

4つの方法を早見で比較
スプレッドシートでガントチャートを作る方法は、大きく次の4つに整理できます。
それぞれ手間と仕上がりが違うので、まず全体像を押さえましょう。
→ 表は横にスクロールできます
| 方法 | 特徴 | 自動化 | 向くケース |
|---|---|---|---|
| 条件付き書式(カスタム数式) | 開始日・終了日を入れるとバーが自動で伸びる王道 | ◎ | 継続的に更新する本命 |
| SPARKLINE関数 | 1つの数式でセル内に横棒を描く | ○ | 列を増やしたくない長期PJ |
| 積み上げ横棒グラフ | グラフとして描く。資料映えする | ○ | 提出・プレゼン用の清書 |
| 無料テンプレート | 既成シートを複製して入力するだけ | ○ | 今すぐ1枚ほしいとき |
目的別のおすすめの選び方
はじめて/自分で更新し続ける → 条件付き書式(カスタム数式)を軸に。
長期で日付の列が増える → SPARKLINE関数で1行1バーに。
提出・プレゼン資料 → 積み上げ横棒グラフ。
今すぐ1枚ほしい → 無料テンプレートを複製。
ここから先は、いちばん実用的で長く使える「条件付き書式(カスタム数式)」の作り方を手順で解説します。
残りの3つの方法は後半でまとめて紹介します。

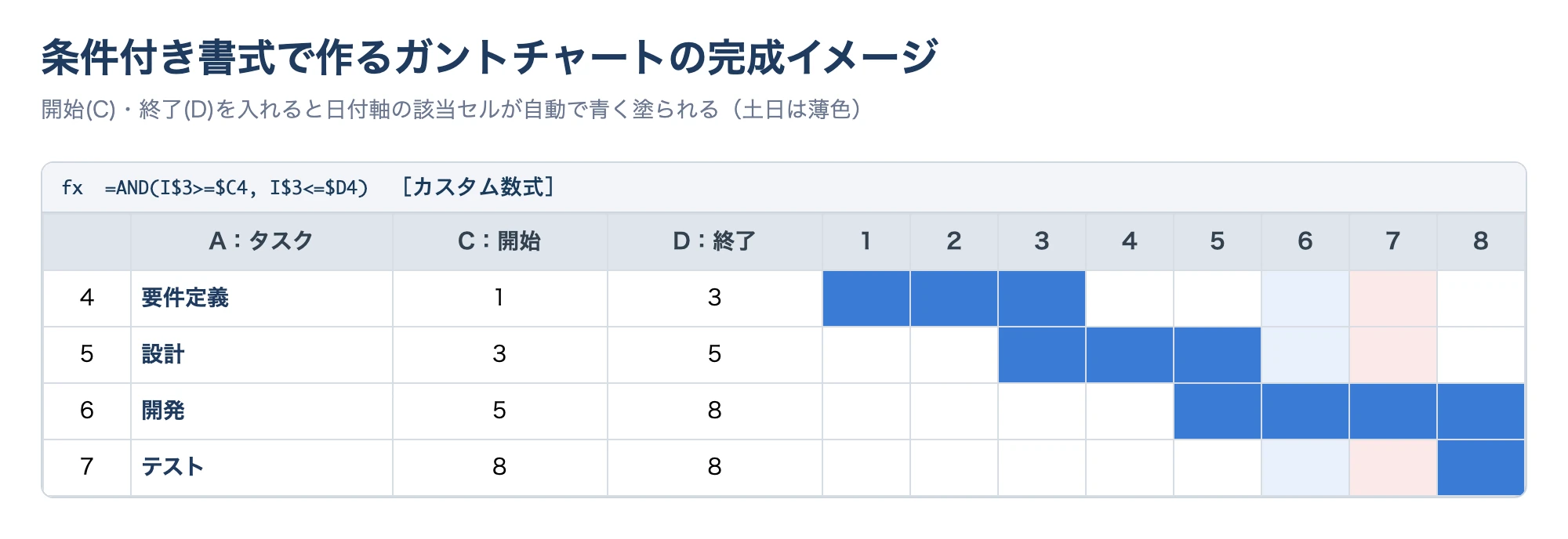

【基本】条件付き書式で自動色付けする6ステップ

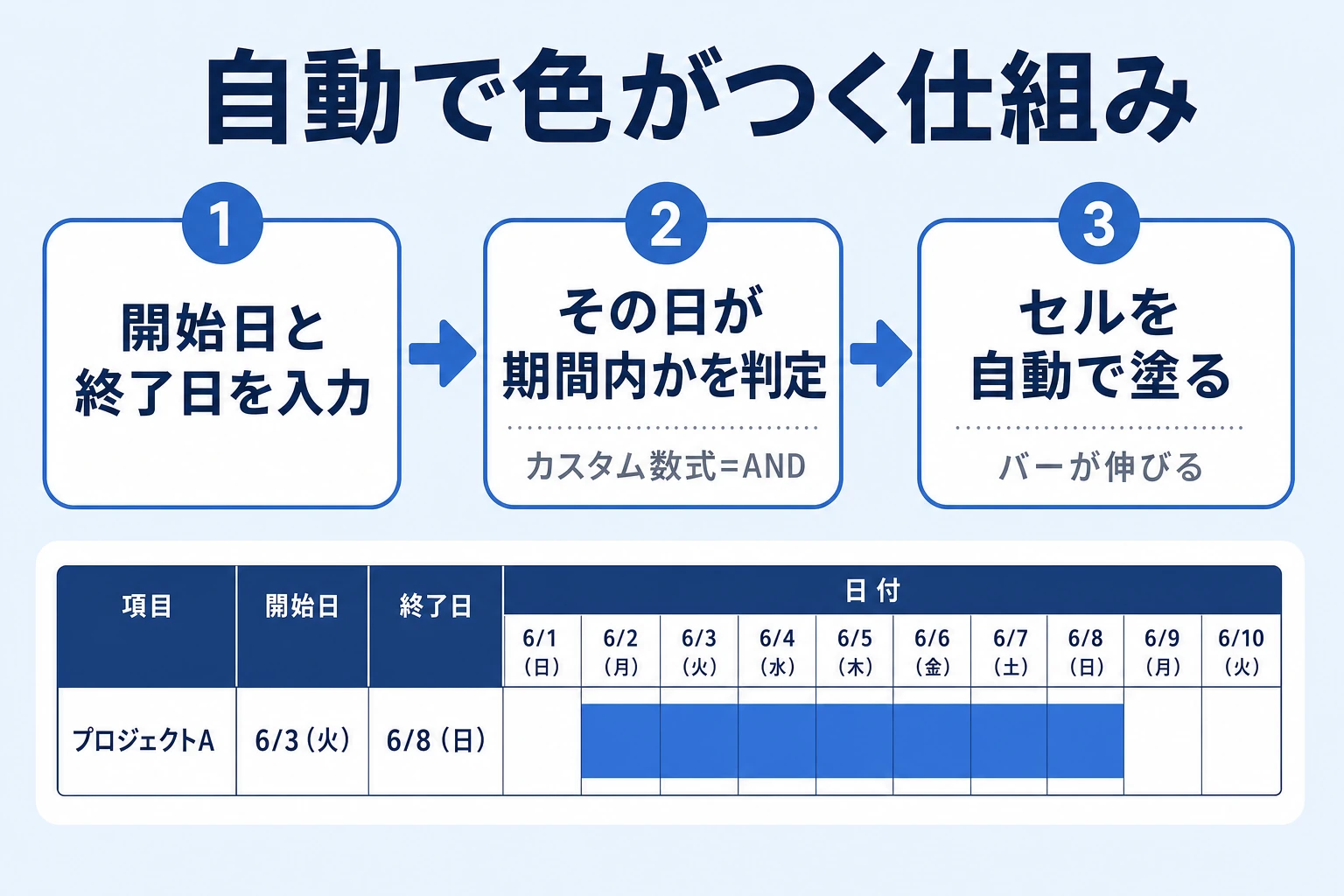

手で塗るのではなく、「その日付がタスクの期間内なら自動で色を塗る」という条件を設定します。
完成すると、開始日や終了日を書き換えるだけでバーが追従し、更新のたびに塗り直す手間から解放されます。
「日付軸を3行目(I列以降)」「開始日をC列・終了日をD列」「最初のタスクを4行目」に置いた例で説明します。
自分の表に合わせて行・列の記号は読み替えてください。
日付軸は、先頭に開始日を入れ、隣のセルに前日+1日を足していくと、途切れずに連続した日付が並びます。

- タスク表の枠を作る:A列にタスク名、B列に担当者、C列に開始日、D列に終了日を入力する。
- 右側に日付の軸を作る:先頭セルに開始日、隣に
=左のセル+1を入れて右へコピー。表示形式を「d」にすると省スペース。 - バーにしたい範囲を選ぶ:「タスク×日付」のマス目をまとめて選択する(選択範囲の左上セルが数式の基準になる)。
- 条件付き書式を開く:メニューの「表示形式」→「条件付き書式」→「+条件を追加」を選ぶ(Google スプレッドシート ヘルプ:条件付き書式ルールを使う)。
- カスタム数式を入力:「書式ルール」で「カスタム数式」を選び、
=AND(I$3>=$C4, I$3<=$D4)と入力する。 - 塗りつぶし色を決めて完了:これで開始日・終了日を入力するだけでバーが自動で描かれる。
つまずきの最大の原因「絶対参照($)」

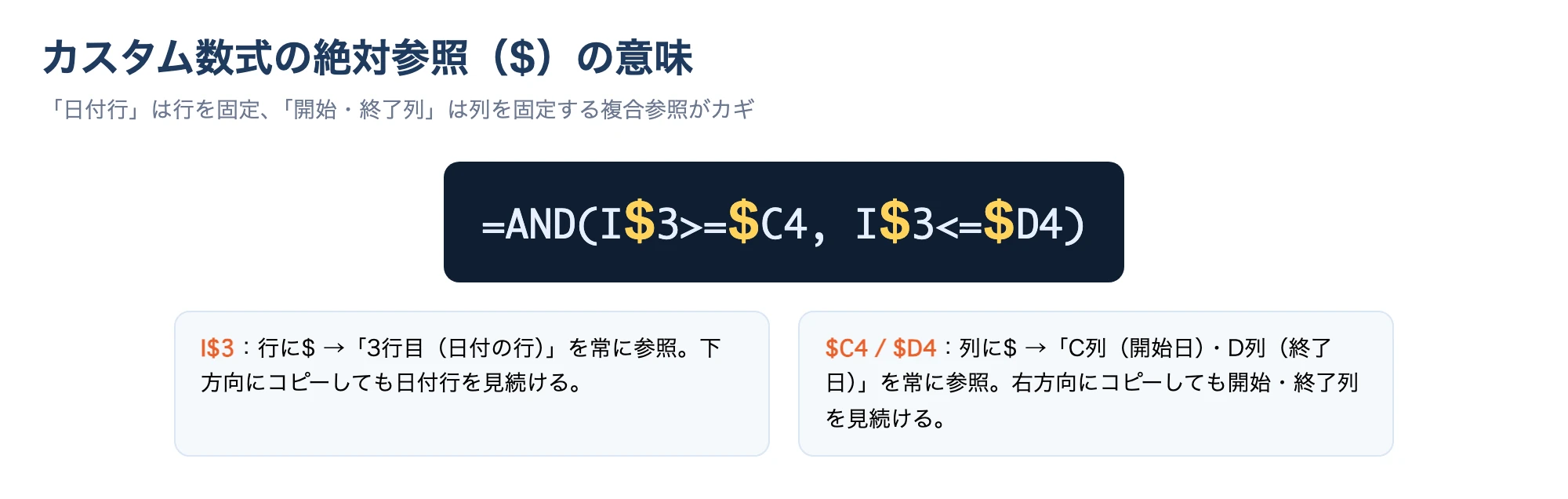

$は「コピーしても参照位置を固定する」記号です。
日付の行は行に$(I$3)、開始・終了の列は列に$($C4・$D4)を付けます。
この複合参照を理解すると、ガント以外の条件付き書式も自在に作れます。

応用:状態によって色を変える
進捗率の列(G列)や、「終了日が今日より前なのに未完了」といった条件を追加するだけです。
色は意味とセットで決めるのが見やすさのコツで、増やしすぎると逆に読めなくなるため3色程度に絞りましょう。
たとえば「遅延」を赤くするなら、カスタム数式に =AND(I$3>=$C4, $D4<TODAY(), $G4<1)(期間内・終了日が過ぎている・進捗が100%未満)を設定します。
完了タスクは =$G4>=1 でグレーに。
ルールは上にあるものが優先されるため、「遅延」を一番上に置くと、手を打つべきタスクだけが赤く浮かび上がります。

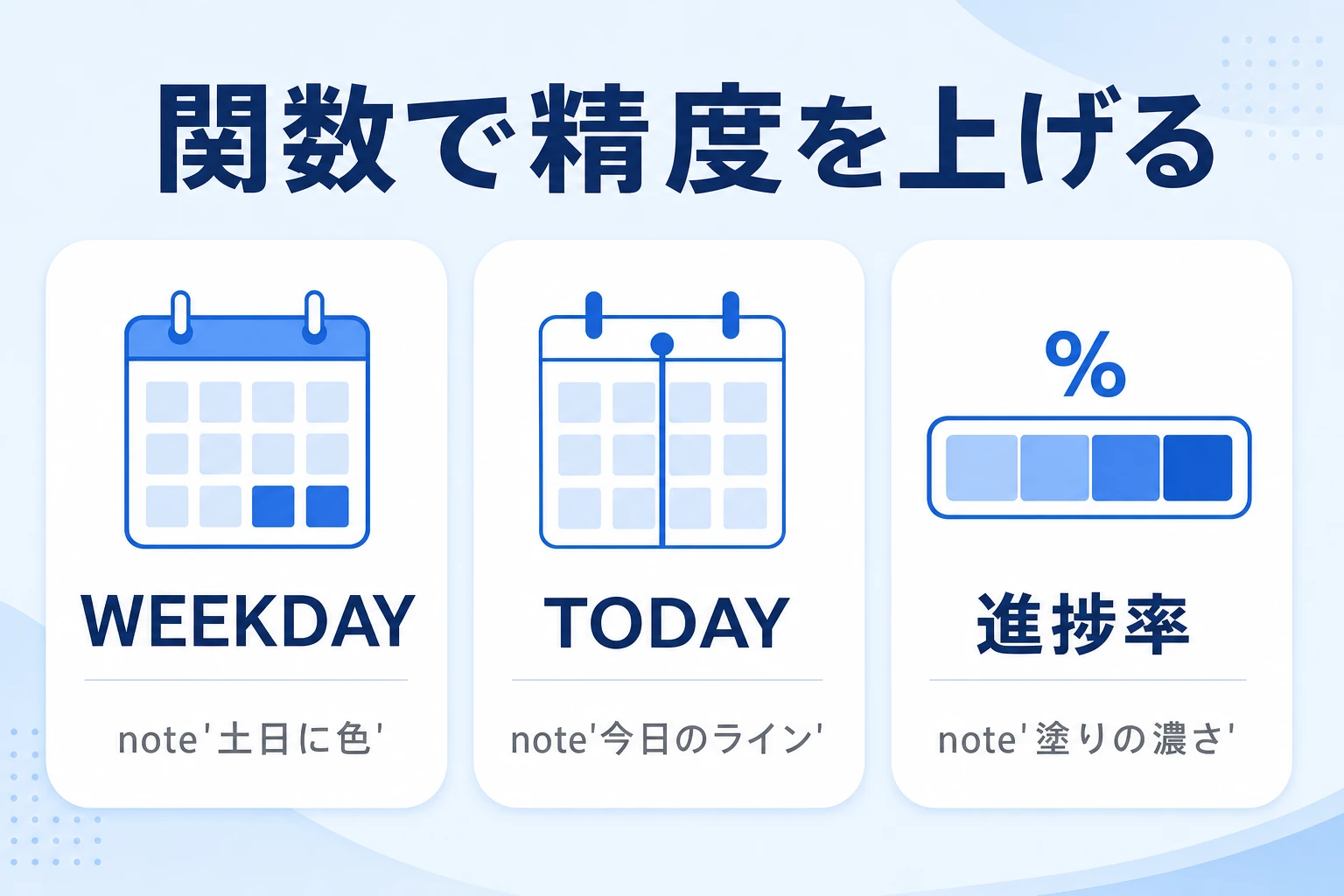

【自動化】関数で土日・当日・進捗を可視化する方法

基本の条件付き書式だけでも工程は見えますが、実務では「土日を除いた稼働日」「今日の位置」「進捗の遅れ」が分かって初めて判断に使えます。
ここでは条件付き書式のカスタム数式に関数を1つずつ足して、精度を上げていきます。
いずれも追加するだけで、表の作り直しは不要です。
土日(祝日)に自動で色をつける
日付が土日かはGoogle スプレッドシート ヘルプ:WEEKDAY関数で判定します。
カスタム数式に =WEEKDAY(I$3,2)>=6 を追加すると、月曜=1〜日曜=7のうち6以上(土・日)の列に色がつきます。
祝日は別シートに一覧を作り、Google スプレッドシート ヘルプ:COUNTIF関数で =COUNTIF(祝日リスト,I$3)>0 と書けば同様に色付けできます。
土日を色分けしておくと、稼働日ベースでの日程感がつかみやすくなります。
たとえば「開発に5日」と言っても、土日をまたぐと実際のカレンダー上は7日かかります。
土日が薄く塗られていれば、バーの中に非稼働日が何日含まれるかがひと目で分かり、無理のないスケジュールを引けます。
「今日」の列にラインを引く
進捗会議で効くのが当日ライン。
Google スプレッドシート ヘルプ:TODAY関数を使い、カスタム数式に =I$3=TODAY() を追加して濃い色や左右の罫線を設定します。
シートを開くたびに今日の位置が自動で動くので、予定より遅れているか・進んでいるかが直感的に分かります。
期限の抜け漏れ対策までまとめて考えたい場合はスプレッドシートで期限管理をする方法も参考になります。

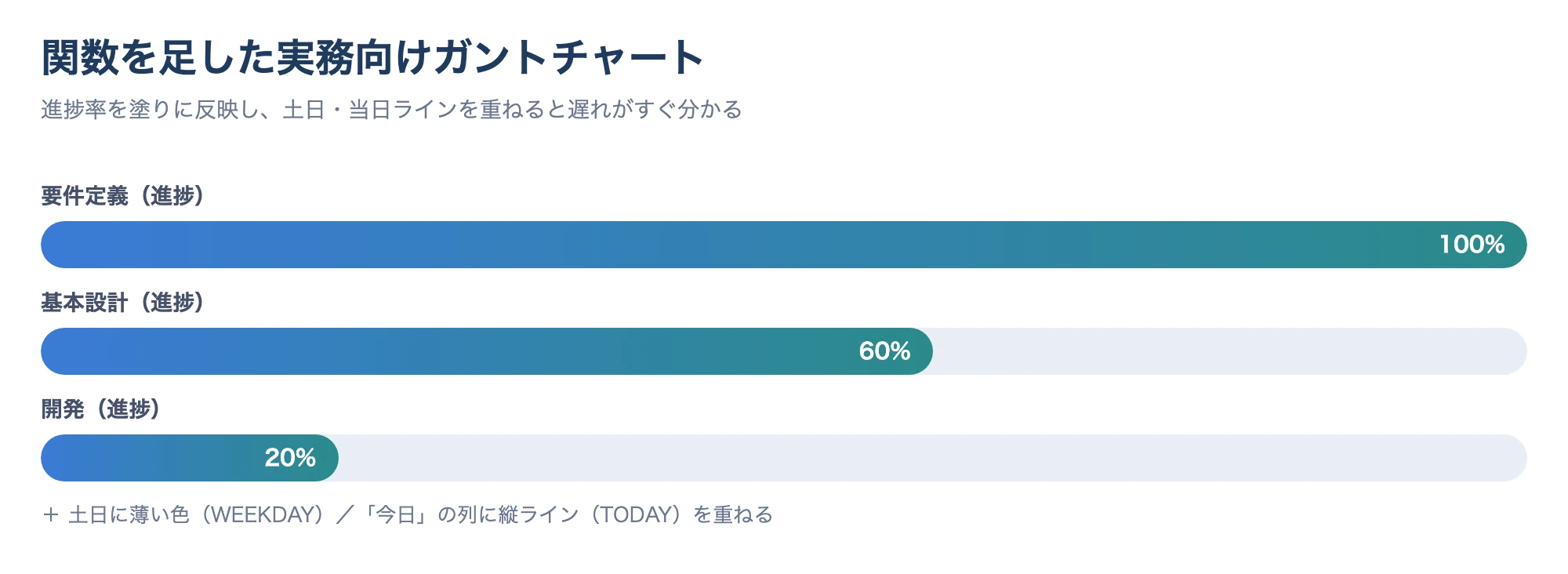

進捗率をバーに反映する
数式が難しければ、バーの横に進捗率を数字で添えるだけでも十分実用的です。
大事なのは精密さより「遅れがすぐ分かること」です。
もう一段見やすくするなら、予定バーの下に細い実績バーを重ねる方法もあります。
予定(薄い色)と実績(濃い色)が上下に並ぶことで、予定どおりか・遅れているかが視覚的に分かります。
進捗会議の前にこの2本を更新しておくと、報告がそのまま画面で完結します。

その他の作り方(SPARKLINE関数・積み上げ横棒グラフ・テンプレート)
条件付き書式は「継続的に更新する本命」ですが、日付の列が数十列に増える長期プロジェクトでは表が横に長くなりがちです。
そんなときはSPARKLINE関数で1行1バーにまとめると見通しがよくなります。
提出用にきれいな1枚がほしいならグラフ、とにかく今すぐ形にしたいならテンプレートの複製、と使い分けましょう。
以下では、それぞれの作り方と向くケースを順に見ていきます。
SPARKLINE関数でバーを描く(難易度 ★★☆ / 自動化 ○)

SPARKLINEは、セルの中に小さなグラフ(棒・折れ線など)を描く関数です。
ガントチャートでは、開始日までの空白と、期間ぶんの色つきバーを2つの値として渡すことで「いつ始まり、どれだけ続くか」を1マスで表現できます。
条件付き書式のようにセルを1日ずつ塗るのではなく、1行=1バーで完結するため、日付の列数が多い長期プロジェクトでも表がすっきりします。
反面、進捗率や依存関係までは表しにくいので、シンプルな期間表示に割り切るのが向いています。
- タスク・開始日・終了日の表を作り、基準となる「プロジェクト開始日」をどこかのセルに置く
- 空白日数の列に
=開始日-基準日、期間の列に=終了日-開始日+1を入れる - バー用のセルに
=SPARKLINE({空白日数, 期間}, {"charttype","bar";"color1","white";"color2","#3967c4";"max", 総日数})を入力する - その数式を下の行へコピーすると、各タスクのバーが開始位置から自動で描かれる
向いているのは:日付の列を横に並べたくない長期プロジェクトや、1画面に多くのタスクを収めたいとき。進捗率まで細かく見せたい場合は条件付き書式のほうが向く。
積み上げ横棒グラフで作る(難易度 ★★☆ / 自動化 ○)

スプレッドシートの積み上げ横棒グラフを使い、「開始日までの下駄(見えない棒)」と「期間ぶんの棒」を積み上げると、棒が開始日から始まるガント風のグラフになります。
グラフはセルの枠に縛られないため、バーの色や太さを自由に整えられ、プレゼン資料にそのまま貼り付けられるのが利点です。
ただしタスクを増やすとデータ範囲を広げ直す必要があり、日々の更新には手間がかかります。
- 「タスク・開始日・期間(=終了日-開始日)」の3列の表を作る
- 表を選択して「挿入」→「グラフ」→グラフの種類で「積み上げ横棒グラフ」を選ぶ
- 「開始日」の系列の色を「なし(透明)」にして、下駄の部分を見えなくする
- 縦軸を反転して、一番上のタスクを先頭に表示する
- 横軸の最小値を最初の開始日にそろえ、左側の余白を詰める
向いているのは:役員や顧客への提出資料など、見栄えを重視する清書。頻繁な更新には不向き。
無料テンプレートで時短する(難易度 ★☆☆ / 自動化 ○)

Googleスプレッドシートは、既存のシートを「コピーを作成」すれば、条件付き書式や関数ごと複製して使い回せます。
テンプレートギャラリーやWeb上で配布されているガントチャート用シートを自分のドライブに複製し、サンプル行を自社のタスクに上書きすれば、数分で運用を始められます。
本記事の後半でも、そのまま複製して使えるタスク表テンプレートを配布しています。
- 使いたいテンプレート(本記事の配布テンプレや既成シート)を開く
- 「ファイル」→「コピーを作成」で自分のドライブに複製する
- 列(担当・開始日・終了日・進捗など)のうち、使わないものを削除する
- サンプル行を自分のタスクに書き換え、開始日・終了日を入力する
向いているのは:今すぐ1枚ほしい・ゼロから組むのが不安な人。条件付き書式やSPARKLINEの作り方を学ぶ足がかりにも向く。
無料テンプレートと、見やすく崩れないコツ・つまずき対策

そのまま複製して使えるタスク表テンプレート
ガントチャートの土台になるタスク表のテンプレートです。
下のCSVをコピーするか、エクセル(.xlsx)をダウンロードしてスプレッドシートで開き、「ファイル」→「コピーを作成」で自分のドライブに複製してから使ってください。
開始日・終了日を入れ、前半で解説したカスタム数式を設定すればバーが自動で描かれます。
タスク名,担当者,開始日,終了日,進捗率,ステータス
要件定義,佐藤,2026/09/01,2026/09/05,100%,完了
基本設計,鈴木,2026/09/08,2026/09/12,60%,進行中
開発,田中,2026/09/16,2026/09/30,20%,進行中
テスト,高橋,2026/10/01,2026/10/08,0%,未着手
リリース準備,佐藤,2026/10/09,2026/10/10,0%,未着手
テンプレートはあくまで出発点です。
自社のプロジェクトに合わせて、担当者やステータスの選択肢、進捗率の列などを足し引きしてください。
前半で解説したカスタム数式を設定すれば、このテンプレートがそのまま自動色付けのガントチャートになります。
まずは1つの案件で試し、運用に乗るか確かめてから横展開すると失敗が少なくなります。
見た目のコツ

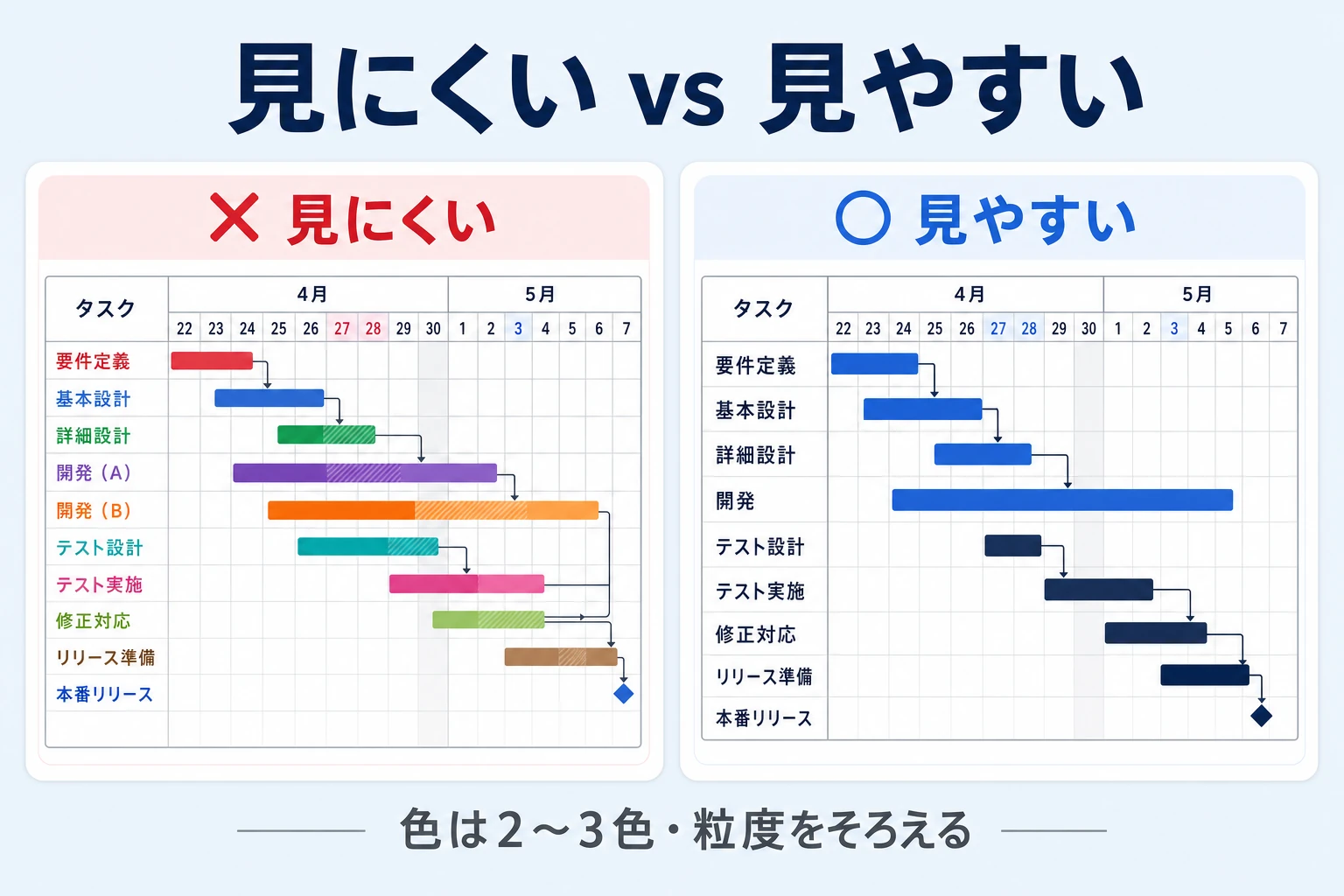

見やすさは「足し算」ではなく「引き算」で作ります。
色を減らし、タスクの粒度をそろえ、罫線を整理するだけで、同じ情報でも一気に読みやすくなります。
装飾を足すほど見にくくなる、と覚えておきましょう。
- 色は2〜3色まで(通常・遅延・完了など意味を決めて使う)
- タスクの粒度を揃える(数日〜2週間。大きすぎると進捗が見えない)
- マイルストーンを置く(納品・レビュー日を◇で強調する)
- 1行目・A列を固定(「表示」→「固定」で見出しを常に表示)
共有・運用のコツ

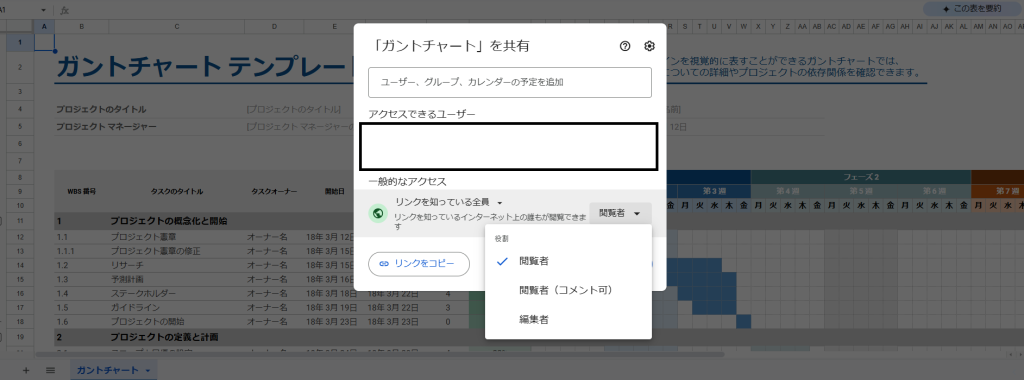

共有はGoogle ドライブ ヘルプ:ファイルを共有するのとおりリンクや相手を指定して行います。
閲覧だけでよい人には「閲覧者」、入力してほしい人には「編集者」と、権限を人によって分けるのが崩れないコツです。
数式が入ったセルは保護機能でロックしておくと、うっかりの上書きを防げます。
- 編集権限は最小限に(数式を触らせない相手は閲覧者に)
- 数式セルを保護(「データ」→「シートと範囲を保護」)
- 担当者と期限を併記(「誰が・いつまで」が抜けると工程表にならない)
- セル結合を避ける(並べ替え・フィルタが効かなくなる元凶)
数式まわりのつまずきと対策
どれも「知っていれば数分で直る」ものばかりですが、知らないと小一時間溶かします。
とくに数式のずれは絶対参照、共有事故は権限設定で大半が解決します。
まずは数式まわりから見ていきます。
→ 表は横にスクロールできます
| 症状 | 原因 | 対策 |
|---|---|---|
| バーが全部塗られる/ずれる | 絶対参照($)の付け間違い | I$3(行固定)・$C4/$D4(列固定)を確認。選択範囲の左上を数式の基準に合わせる |
| 土日色付けが重い/手作業 | 手で塗っている | WEEKDAY関数+条件付き書式のカスタム数式で自動化する |
| 日付計算が合わない | 日付が文字列で入っている | セルの表示形式を「日付」にし、本物の日付データとして入れ直す |
共有・更新のつまずきと対策
続いて、スプレッドシートならではの共有・更新まわりのつまずきです。
編集権限の設計と、期限通知の補完がポイントになります。
→ 表は横にスクロールできます
| 症状 | 原因 | 対策 |
|---|---|---|
| 数式が壊された | 全員に編集権限を渡している | 閲覧者と編集者を分け、数式セルを「シートと範囲を保護」でロック |
| 行を追加すると崩れる | 条件付き書式の適用範囲が追従しない | 適用範囲を表全体に再設定する(範囲を広めに取っておく) |
| 更新が追いつかない | 変更のたびに手で塗り直し | 条件付き書式で「日付を入れれば自動」の状態に作り替える |
| 期限が抜ける | 自動の通知・リマインドがない | 重要な期限は別途カレンダーやタスク管理ツールで通知を設定する |

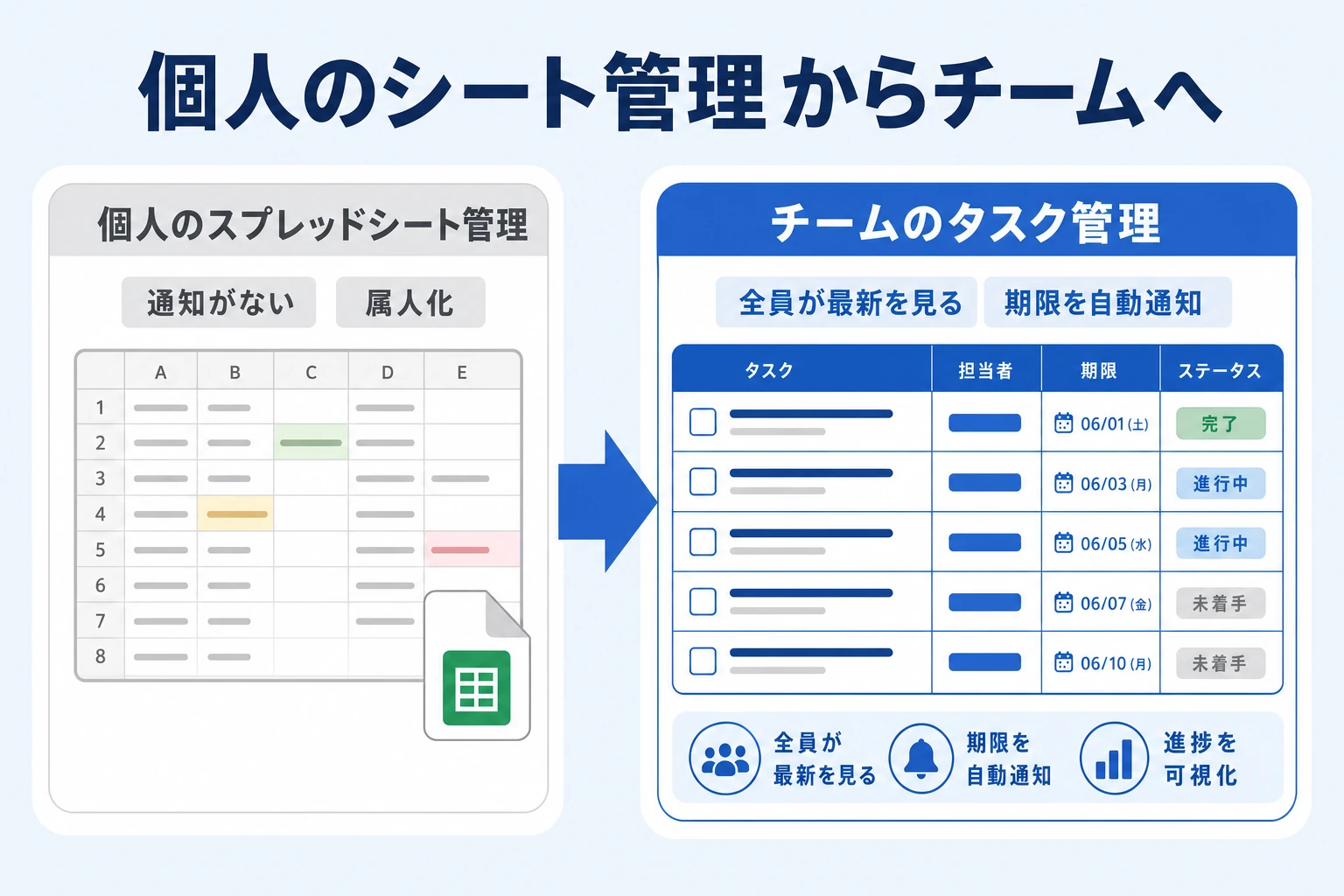

スプレッドシート管理の限界とチーム運用への切り替え時期

スプレッドシート管理が行き詰まる4つの理由
同時編集に強いスプレッドシートでも、チームで長く回すと次の壁にぶつかります。
エクセルより共有は得意な分、「作るより、更新を続けるのがしんどい」という声が中心になります。
- 期限の通知がない:締切が近づいても誰も気づかず、抜け漏れ・遅れが起きる
- 依存関係が見えない:前工程の遅れが後工程に波及しても自動で分からない
- 複数案件を横断できない:人ごとの負荷や案件をまたいだ進捗が一覧にならない
- 属人化する:複雑な数式を触れるのが作成者だけになり、更新が止まると形骸化する
とくに痛いのが「期限の通知がない」ことです。
スプレッドシートは開いて見に行かないと状況が分かりません。
担当者が忙しくてシートを開かない日が続くと、締切が過ぎていることに誰も気づかず、遅れが表面化したときには手遅れ、というパターンに陥りがちです。
人数が増えるほど、この「見に行かないと分からない」構造が効いてきます。
切り替えの目安と、生産性の話
- 関係者が5名以上になった
- 毎週以上の頻度で更新が発生する
- 複数のプロジェクトが並行している
- 期限の抜け漏れ・遅れが実際に起き始めた
目安のいくつかに当てはまり始めたら、それはスプレッドシートが「悪い」のではなく、役割の変わり目にきたサインです。
個人が計画を組む道具としては優秀でも、チーム全員が毎日更新し、抜け漏れなく期限を守る運用にはもう一段の仕組みが要る、ということです。
この「個人→チーム」への移行は、組織の生産性の話でもあります。
生産性向上には、組織の構築とコミュニケーション、そしてチームのタスク管理が欠かせません。。
タスクの見える化が、改善のはじまりである。
小松裕介『1+1が10になる組織のつくりかた ── チームのタスク管理による生産性向上』実業之日本社、2025年、ISBN 978-4-408-65143-9
スプレッドシートのガントは「作る」までは難しくありません。
難しいのはチーム全員で・毎日・崩さず更新し続けること。
ここが破綻するなら、無理に高機能なガントを作り込むより、続けられる形に切り替えるのが近道です。
私たちが開発・運営するスーツアップは、表計算ソフトのような操作で、チームの「タスクの見える化」をして、タスクの抜け漏れや期限遅れを防ぐツールです。重厚なガント図を作り込むのではなく「誰が・どのようなタスクを・いつまでに、の3つに絞って、みんながいつでも見られるチームのタスク管理」に振り切っています。
・表計算ソフトのような操作で、チーム全員が同じ最新を見られる
・自動の期限通知で抜け漏れ・期限遅れを防ぐ
・定型タスクやAIのサポートで入力の手間も最小限に
ツールで扱う場合の選択肢はガントチャートのおすすめツール、進捗を見える化する考え方は進捗管理を見える化する方法、脱スプレッドシートの進め方は脱エクセル・脱スプレッドシートの進め方もあわせてどうぞ。
よくある質問(FAQ)
スプレッドシートでガントチャートを作るときに、とくに多い疑問をまとめました。
スプレッドシートでガントチャートを作る方法は、どれを選べばいい?
継続的に更新するなら条件付き書式のカスタム数式での自動色付けが基本です。日付の列が増える長期プロジェクトはSPARKLINE関数、提出資料なら積み上げ横棒グラフ、今すぐ1枚だけなら無料テンプレートの複製が向きます。
開始日と終了日を入れるだけで自動で色がつくようにするには?
範囲を選び「表示形式」→「条件付き書式」→「カスタム数式」で =AND(I$3>=$C4, I$3<=$D4) を設定します。日付軸の行を行固定(I$3)、開始・終了の列を列固定($C4/$D4)にするのがポイントです。
数式の$(絶対参照)はどこに付ければバーがずれない?
日付の行は行に$(例:I$3)、開始日・終了日の列は列に$(例:$C4・$D4)を付けます。すべてに$を付けると全セルが同じ場所を見てしまい、1か所も付けないとコピーでずれます。複合参照が正解です。
SPARKLINE関数でガントチャートは作れますか?
作れます。開始日までの空白日数と期間を指定し、=SPARKLINE({空白日数, 期間}, {"charttype","bar";"color1","white";"color2","#3967c4";"max", 総日数}) のように書くと、セルの中に横棒バーが描かれます。1行で1バーが完結するため、日付の列を増やしたくない長期プロジェクトに向きます。
土日や祝日に自動で色をつけるには?
WEEKDAY関数を使い、条件付き書式のカスタム数式に =WEEKDAY(I$3,2)>=6 を追加すると土日に色がつきます。祝日は別シートに一覧を作り =COUNTIF(祝日リスト,I$3)>0 で判定します。
エクセルとスプレッドシート、ガントチャートはどちらが作りやすい?
数式や作り方の考え方はほぼ同じですが、複数人でリアルタイムに共有・同時編集したいならスプレッドシートが有利です。反対に、オフラインでの細かな作図やマクロを使いたいならエクセルが向きます。
チームで共有・同時編集しても壊れないようにするには?
編集権限を最小限にし、数式セルは「シートと範囲を保護」でロックします。ただし期限の自動通知や依存関係の管理まで必要になったら、チームのタスク管理に特化したツールへの切り替えが有効です。
まとめ:作り方より「続けられる形」を選ぶ
スプレッドシートのガントチャートは、条件付き書式のカスタム数式での自動色付けを軸に、SPARKLINE・グラフ・テンプレートを使い分ければ十分に実用的なものが作れます。
最後にチェックリストで振り返りましょう。
- タスク・担当・開始日・終了日の表ができている(日付は日付データで入力)
- 条件付き書式のカスタム数式
=AND(I$3>=$C4, I$3<=$D4)でバーが自動で伸びる - $(絶対参照)が「行=I$3/列=$C4・$D4」になっている
- 土日(WEEKDAY)・当日(TODAY)・進捗が可視化されている
- 色は2〜3色、タスクの粒度が揃っている
- 編集権限を分け、数式セルを保護している
- 関係者が増えたら見える化に特化したツールへの移行を検討
覚えておきたいのは、ガントチャートのゴールは「きれいな表を作ること」ではなく「計画どおりに仕事を進めること」だという点です。
個人や短期で完結する間はスプレッドシートで、チームで回す段階になったら見える化に特化したツールへ——役割を引き継ぐ発想で、無理なく続けられる工程管理を目指しましょう。
工程表全体の考え方は工程表の作り方とおすすめツール、スプレッドシートでのプロジェクト管理はスプレッドシートでプロジェクト管理をする方法もあわせてどうぞ。
参考文献・出典
- 小松裕介『1+1が10になる組織のつくりかた ── チームのタスク管理による生産性向上』実業之日本社、2025年(ISBN 978-4-408-65143-9)
- Google スプレッドシート ヘルプ:条件付き書式ルールを使う/Google スプレッドシート ヘルプ:SPARKLINE関数
- Google スプレッドシート ヘルプ:WEEKDAY関数/Google スプレッドシート ヘルプ:TODAY関数/Google スプレッドシート ヘルプ:COUNTIF関数
- Google ドライブ ヘルプ:ファイルを共有する/Google スプレッドシート ヘルプ:スプレッドシートを作成する
- 公益財団法人 日本生産性本部『労働生産性の国際比較』/中小企業庁『中小企業白書』
チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。

これ、エクセル管理みたいでしょ?そうなんです。手慣れた操作でチームのタスク管理ができるんです!

見た目がエクセルだからといって侮るなかれ。エクセルみたいに入力するだけで、こんなことも

こんなことも

こんなことまでできちゃうんです。

エクセル感覚でみんなでタスク管理。
まずは以下よりお試しいただき、どれだけ簡単か体験してみてください。
